Бетонирование колонн высотой более 6 метров: Nothing found for Wp Content Uploads 2017 02 Tehnologicheskaya Karta Betonirovanie Monolitny%2560H Kolonn Pdf

Бетонирование стен и перегородок | Строительный справочник | материалы — конструкции

В стены толщиной более 500 мм и при слабом армировании укладывается бетонная смесь с ОК – 4…6 см и крупностью заполнителя до 70 мм. При длине стены более 15 м ее делят на участки по 1…10 м с тем, чтобы за смену можно было забетонировать целое число участков. Деревянная разделительная опалубка, устанавливаемая на границах участков без разрезки арматуры, устраивается с образованием шпонки. Допускается устанавливать сетчатую разделительную опалубку, которая в дальнейшем оставляется в бетоне.

При высоте стен до 3,0 м бетонную смесь подают через воронки по секционным бетонолитным трубам. Вибраторы для уплотнения нижних слоев опускают на веревках.

В тонкие и густоармированные стены (перегородки) укладывается бетонная смесь с ОК – 6… 10 см и крупностью заполнителя до 20 мм. При их толщине до 150 мм бетонирование ведется ярусами высотой до 1,5 м. Опалубка таких стен возводится с одной стороны на всю высоту, а с другой – только на высоту яруса. Арматура устанавливается на всю высоту конструкции. Бетонная смесь подается и уплотняется вибраторами со стороны низкой опалубки (рис. 4.46). После бетонирования яруса опалубка наращивается на высоту второго слоя и т. д. Если поярусно установить опалубку невозможно, бетонная смесь в тонкие стены подается через специальные окна и карманы.

При каждом методе укладки должно быть соблюдено основное правило – новая порция бетонной смеси должна быть уложена до начала схватывания цемента в ранее уложенном слое. Этим исключается необходимость устройства рабочих швов по высоте конструкции.

Водонепроницаемые стены резервуаров, опускных колодцев и аналогичных сооружений бетонируются непрерывно по всему периметру или на всю высоту стены, или на высоту укрупненного яруса (2,5…4,0 м). При больших размерах конструкций и большом объеме бетонирования стены делят на два–три сектора, на каждом из которых ведут бетонирование одновременно от центра секции влево–вправо, двигаясь навстречу смежным звеньям соседних бригад.

Бетонирование колонн выполняется бетонной смесью сОК – 6…8 см и крупностью заполнителя до 20 мм при сечении колонн до 600×600 мм или густом армировании, с ОК – 4…6 см и крупностью заполнителя до 40 мм при размерах колонн 800×600 мм и более, а также при слабом армировании.
Колонны высотой до 5,0 м сечением до 800×800мм без перекрещивающих хомутов бетонируются непрерывно на всю высоту. Бетонная смесь подается бадьей, сбрасывается малыми порциями и уплотняется глубинным вибратором, спускаемым на веревке (рис. 4.46).

При бетонировании колонн высотой более 5,0 м без перекрещивающих хомутов бетонная смесь подается по секционным бетонолитным трубам и уплотняется навесными или глубинными вибраторами.

Высокие и густоармированные колонны с перекрещивающими хомутами бетонируют через окна в опалубке или специальные карманы. Уплотнение ведется навесными вибраторами.

Все типы колонн, независимо от высоты, сечения и армирования бетонируются непрерывно на всю высоту элемента, этажа, яруса, т. е. без рабочих швов по высоте.

Рис. 4.46. Бетонирование колонн: а – невысоких; б – высоких с подачей смеси по хоботу и уплотнением глубинными вибраторами; в – то же, с накладными вибраторами; г – то же, с подачей бетона через «окна»; д – то же, с подачей через открытую стенку опалубки верхних ярусов; 1 – опалубка; 2 – бадья; 3 – вибратор глубинный; 4 – вибратор накладной; 5 – хобот; 6 – окно; 7 – переставной бункер
Рис. 4.47. Регламенты укладки и уплотнения бетонной смеси: а – высота сброса менее 1,0 м, слои горизонтальны и постоянны по толщине, вибратор работает только в укладываемом слое; б – перестановка вибратора не более чем на 1,5 радиуса рабочей зоны вибратора (R), толщина слоя не более 1,25 длины рабочего органа вибратора; 1 – вибратор; 2 – уложенный слой; 3 – зона уплотнения; 4 – не уплотненная бетонная смесь; 5 – опалубка; 6 – бадья; 7 – хобот

Балки и плиты, монолитно связанные с колоннами или стенами, бетонируются не ранее чем через 1,0. ..2,0 часа после окончания бетонирования колонн или стены. Указанный перерыв в бетонировании учитывает вертикальную осадку уложенного бетона в колоннах и стенах.

Бетонная смесь с ОК – 6… 10 см и крупностью заполнителя до 20 мм подается бадьей или бетононасосом и уплотняется площадочным вибратором: при толщине плиты до 120 мм и двойном армировании и до 250 мм при одиночном армировании, при большой толщине конструкции используются глубинные вибраторы.

Отдельные балки и прогоны бетонируются непрерывно. В ребристые перекрытия бетонная смесь укладывается в направлении, параллельном главным или второстепенным балкам (прогонам). Поверхность плит выравнивается по установленным маякам, которые фиксируют проектную толщину плиты. Места устройства рабочих швов в ребристых перекрытиях указаны на рис. 4.41.

Источник: Технология строительных процессов. Снарский В.И.

Как сделать колонны из бетона

Содержание

  • Как сделать колонны из бетона
  • 1. ОБЛАСТЬ ПРИМЕНЕНИЯ
  • 2. ОБЩИЕ ПОЛОЖЕНИЯ
  • 3. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ
  • Железобетонные монолитные колонны: особенности изготовления
  • Назначение и виды
  • Особенности монтажа
  • Заключение
  • Бетонная колонна — декоративная и опорная функции в одном изделии. 6 этапов установки
  • Виды колонн
  • Предназначение
  • Как выполняется монтаж?
  • Все о монолитных железобетонных колоннах – назначение, виды и типы, тонкости монтажа конструкций. Как сделать своими руками?
  • Назначение бетонных колонн
  • Виды и типы
  • Особенности устройства монолитных колонн
  • Колонна для террасы своими руками дёшево!

Как сделать колонны из бетона

ТИПОВАЯ ТЕХНОЛОГИЧЕСКАЯ КАРТА

Бетонирование монолитных колонн

1. ОБЛАСТЬ ПРИМЕНЕНИЯ

1. ОБЛАСТЬ ПРИМЕНЕНИЯ

Типовая технологическая карта (ТТК) составлена на бетонирование монолитных колонн.

ТТК предназначена для ознакомления рабочих и инженерно-технических работников с правилами производства работ, а также с целью использования при разработке проектов производства работ, проектов организации строительства, другой организационно-технологической документации.

2. ОБЩИЕ ПОЛОЖЕНИЯ

Колонны представляют собой несущие инженерные конструкции, которые обеспечивают сооружению вертикальную прочность и жесткость.

Монолитные колонны очень популярны, экономически выгодны и часто используются при строительстве.

Достоинством монолитных колонн считаются их быстрое возведение, что позволяет сократить сроки строительства (рис.1).

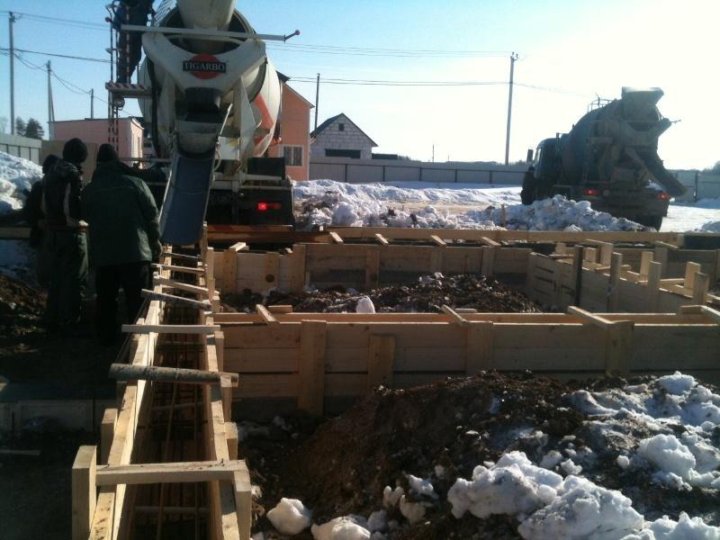

Рис.1. Возведение колонн помогает сократить сроки строительства

Особенность укладки бетонной смеси при возведении колонн (рис.2)

Рис.2. Укладка бетонной смеси в колонны:

а — колонны высотой до 5 м; б — то же, высотой более 5 м; в — то же, с густой арматурой; г — схема опалубки со съемным щитом;
1 — опалубка; 2 — хомут; 3 — бадья; 4 — вибратор с гибким валом; 5 — приемная воронка; 6 — звеньевой хобот; 7- навесной вибратор; 8, 9 — карманы; 10 — съемный щит

В колонны высотой до 5 м со сторонами сечения до 0,8 м, не имеющие перекрещивающихся хомутов, бетонную смесь укладывают сразу на всю высоту. Смесь осторожно загружают сверху и уплотняют внутренними вибраторами (рис.2, а). При высоте же колонн свыше 5 м смесь подают через воронки по хоботам (рис.2, б). В высокие и густоармированные колонны с перекрещивающимися хомутами смесь укладывают ярусами до 2 м с загружением через окна в опалубке или специальные карманы (рис.2, в). Иногда для подачи бетонной смеси опалубку колонн выполняют со съемными щитами (рис.2, г), которые устанавливают после бетонирования нижнего яруса.

Работа с бетоном имеет свои нюансы. При отливке колонн одним из главных параметров считается подвижность бетона. Для стандартных монолитных колонн применяется бетон с подвижностью П2-П3, а при заливке колонн густоармированных конструкций желательно использовать бетон со значением подвижности П4 или же выше. Подобного типа бетонную смесь еще называют литой бетон. Данный вид бетона довольно хорошо переносит процесс укладки в опалубку даже без привлечения различных вибраторов и бетононасосов. При проведении заливки бетона она постепенно наращивается.

Заливка бетона осуществляется равными горизонтальными слоями, уложенными обязательно в одном направлении. По мере заполнения опалубки бетонный раствор тщательно трамбуется. Самостоятельно трамбовать бетонную смесь можно с помощью металлического прута. Для уплотнения бетонной смеси применяют наружные или глубинные вибраторы. В домашних условиях избавиться от излишних пузырьков воздуха в бетоне поможет периодическое постукивание молотком по выставленной опалубке. Проводя процесс бетонирования колонн, необходимо постоянно контролировать и поправлять арматурный каркас, чтобы он был размещен по центру.

3. ОРГАНИЗАЦИЯ И ТЕХНОЛОГИЯ ВЫПОЛНЕНИЯ РАБОТ

Этапы строительства

Бетонирование монолитных колонн подразумевает наличие следующих строительных этапов:

3.1.1 Все конструкции и их элементы, закрываемые в процессе последующего производства работ (подготовленные основания конструкций, арматура, закладные изделия и др. ), а также правильность установки и закрепления опалубки и поддерживающих ее элементов должны быть приняты производителем работ в соответствии с СП 48.13330.

3.1.2 В железобетонных и армированных конструкциях отдельных сооружений состояние ранее установленной арматуры должно быть перед бетонированием проверено на соответствие рабочим чертежам. При этом следует обращать внимание во всех случаях на выпуски арматуры, закладные части и элементы уплотнения, которые должны быть очищены от ржавчины и следов бетона.

3.2 Работы по армированию

3.2.1 Основными работами с арматурой при возведении монолитных железобетонных конструкций, устройстве конструкций узлов их сопряжения является резка, правка, гнутье, сварка, вязка, выполнение бессварных стыков с опрессованными или резьбовыми муфтами и другие процессы, требования к которым приведены в действующей нормативной документации.

3.2.2 Изготовление пространственных крупногабаритных арматурных изделий следует производить в сборочных кондукторах.

3.2.3 Арматурные и закладные изделия изготавливаются и контролируются по ГОСТ 10922 (рис.3).

Рис.3. Армирование колонн

3.2.4 Армирование конструкций должно осуществляться в соответствии с проектной документацией с учетом допускаемых отклонений по таблице 3.1.

Железобетонные монолитные колонны: особенности изготовления

Колоннами называют стоящие вертикально строительные конструкции, у которых размер поперечного сечения значительно меньше длины. На сленге профессионалов это стержневые сжатые элементы, так как они служат опорами для балок, перекрытий, прогонов, испытывая значительные нагрузки на сжатие по направлению длины. Среди множества видов подобных конструкций железобетонные монолитные колонны являются одними из самых надежных и долговечных.

Назначение и виды

Колонны бетонные могут выполнять не только несущую, но и декоративную функцию, являясь открытой опорой для террас, балконов, мостов. В качестве декоративного элемента они используются и в интерьерах.

Они могут отличаться формой сечения — быть квадратными, прямоугольными, круглыми или фигурными, с сечением, изменяющимся по длине. А в зависимости от способа изготовления колонны из бетона подразделяются на сборные и монолитные.

  • Сборные представляют собой конструкции, изготовленные на заводе и собираемые на месте строительства. Их основные преимущества – скорость монтажа и низкая цена. К недостаткам можно отнести сложность транспортировки и установки, для которых требуется техника.
  • Монолитная бетонная колонна полностью изготавливается на месте строительства путем заливки бетона в формы с армированием. Достоинство этого метода заключается в возможности изготовления более качественного и надежного конструктивного элемента. А главный недостаток – трудоемкость процесса и долгий период застывания бетонной смеси до набора требуемой прочности.

Метод заливки используется как в промышленном и гражданском, так и в частном строительстве. При этом необходимо руководствоваться требованиями СНиП на бетонирование колонн.

Для справки. В первую очередь это СНиП 3.03.01-87 «Несущие и ограждающие конструкции». А также ГОСТ 26633—91. Бетоны тяжелые и мелкозернистые и ГОСТ 7473—94. Смеси бетонные.

Особенности монтажа

В частном строительстве довольно часто прибегают к бетонированию колонн своими руками. Чтобы выполнить эту работу качественно, нужно знать, как делать это правильно.

Краткое описание всех этапов выглядит так:

  • Подготовка всех необходимых материалов и инструментов. Все, что нужно, должно быть под рукой, так как бетонирование каждого элемента должно осуществляться беспрерывно.
  • Очистка поверхности от грязи и строительного мусора.
  • Монтаж опалубки.
  • Сооружение армирующего каркаса.
  • Заливка бетоном колонн в опалубку.
  • Демонтаж опалубки после высыхания и схватывания раствора.

Теперь о каждом этапе подробно.

Инструменты и материалы

Набор необходимых инструментов зависит от того, какую опалубку вы будете использовать: самодельную или готовую. Проще и быстрее работать с универсальными съемными щитами, в комплекте с которыми идет и весь крепеж.

Для самодельной опалубки потребуется обрезная доска или листы фанеры, бруски для подпорок и стяжек, а также следующие инструменты и расходные материалы:

  • Строительный уровень;
  • Строительный уголок;
  • Рулетка;
  • Молоток;
  • Шуруповерт;
  • Шурупы и гвозди.

Для армокаркаса потребуются стальные пруты диаметром 1,2 см или более и вязальная проволока. Если принято решение замешивать бетон под колонны бетонные своими руками, не обойтись без мощной и производительной бетономешалки (рецептура бетонной смеси будет дана ниже).

Совет. Также очень желательно иметь глубинный вибратор для уплотнения и трамбовки бетонной смеси. Но можно обойтись и без него, используя для трамбовки металлические прутья.

Требования к качеству материалов

Насколько прочной, надежной и долговечной получится конструкция, зависит не только от соблюдения технологии, но и от качества используемых материалов. В первую очередь это касается бетонной смеси.

Обратите внимание! Согласно СП 52-103-2007, минимальный класс бетона для колонн сечением 30 см и более – В25, максимальный – В60.

При самостоятельном замешивании для получения качественного бетона М400 класса В30 используют следующие пропорции компонентов:

  • Цемент М400 – 1 часть;
  • Песок – 1 часть;
  • Щебень или гравий – 2,5 части.

После перемешивания к сухим ингредиентам добавляется вода в таком количестве, чтобы получилась однородная подвижная смесь.

Дополнительно в состав можно ввести пластифицирующие добавки, облегчающие укладку, или фиброволокна, повышающие прочность материала. Колонны из фибробетона лучше противостоят внешним воздействиям, на них образуется меньше усадочных трещин.

При большом объеме работ проще и быстрее заказать готовый бетон и закачать его в опалубку с помощью бетононасоса.

Каждая отправляемая потребителю партия бетонной смеси должна иметь паспорт со следующими сведениями:

  • Номер документа;
  • Наименование предприятия-изготовителя;
  • Дата и время отправки;

Это важно! Бетон должен быть доставлен на строительную площадку не позднее, чем через 90 минут после отправки. При транспортировке он должен быть защищен от солнечных лучей, ветра и атмосферных осадков.

  • Вид бетонной смеси;
  • Класс прочности на сжатие;
  • Наибольшая фракция заполнителя;
  • Объем и вид добавок;
  • Гарантийные обязательства изготовителя.

При приемке бетона необходимо проверить паспорт и визуально убедиться в его качестве: отсутствии расслоения, наличии заявленных фракций заполнителя.

Обратите внимание! Расслоившуюся смесь перед применением необходимо перемешать. Добавлять в неё воду при утере подвижности запрещается! Если возникли сомнения в качестве бетона, вы имеете право затребовать контрольную проверку по ГОСТ 1081-2002.

Монтаж опалубки

Возводя опалубку, необходимо следить за уровнем конструкции и правильностью углов. Её надежность и прочность обеспечивается шурупами и распорками, установленными с четырех сторон.

При этом нужно помнить, что технология бетонирования колонн допускает сбрасывание бетонной смеси с высоты не более 5 метров. Если вам нужна более высокая конструкция, то опалубку монтируют только с трех сторон, наращивая четвертую постепенно по мере заполнения формы бетоном.

Армирование

Армирующий каркас не делают только в одном случае: когда выполняют обетонирование металлических колонн в качестве огнезащиты или декоративного оформления.

Каркас собирается минимум из четырех вертикально стоящих стержней, расположенных в углах конструкции. Между собой их связывают вязальной проволокой, а при размещении в опалубке используют различные подпорки.

Как видно на последней схеме, расстояние между металлическим каркасом и стенками опалубки должно быть около 40 мм. Учитывайте это, изготавливая бетонные колонны своими руками.

Заливка бетоном

Технология производства железобетонных колонн требует выполнения следующих правил:

  • Колонна может устанавливаться только на прочное основание или заглубленный фундамент.
  • Бетонирование должно производиться горизонтальными слоями одной толщины, без разрывов. Направление укладки во всех слоях должно быть одинаковым.
  • Бетонирование нижнего слоя выполняется бетонной смесью с мелкой фракцией наполнителя на высоту около 300 мм. Более крупные камни из следующей сброшенной в опалубку партии бетона утапливаются в мелкофракционную смесь, образуя нормальный состав. В результате в нижней части колонны не остается пустот и раковин.
  • Во время укладки смесь трамбуют вибратором или металлическими прутьями. Пузырьки воздуха «выгоняют» из неё постукиванием молотком по доскам опалубки.
  • Арматурный каркас по мере заполнения опалубки периодически выравнивают, сохраняя одинаковое расстояние между ним и стенками формы.
  • Укладка бетонной смеси в колонны выполняется без перерывов на всю высоту одного этажа.

Обратите внимание. Рабочие швы при необходимости могут устраиваться только вверху колонны, чуть ниже уровня примыкания к ним балок перекрытия, или внизу, у фундамента.

  • При укладке бетона с перерывами поверхность рабочих швов должна быть строго горизонтальной (или перпендикулярной оси колонны).
  • Продолжать бетонирование после перерыва можно только после достижения бетоном минимальной прочности 1,5 МПа.
  • Верхний срез опалубки должен быть на 5-7 см выше уровня уложенной бетонной смеси.
  • Чтобы осуществить крепление стеновой панели к железобетонной колонне, в тело последней в процессе заливки на заданной высоте устанавливаются закладные детали.

После окончания укладки бетона его оставляют в опалубке до высыхания, стараясь создать для этого оптимальные условия: положительную температуру воздуха и нормальную влажность. Открытую поверхность периодически смачивают водой и закрывают пленкой для защиты от осадков и воздействия солнечных лучей.

Демонтаж опалубки

Снимать опалубку можно только после застывания раствора и набора им требуемых прочностных характеристик.

В идеале показатели прочности определяются в лаборатории при испытании образцов рабочей смеси. В условиях частного строительства демонтаж осуществляют примерно через месяц после заливки колонн.

Заключение

Посмотрев видео в этой статье, вы получите более полное представление о последовательности и технологии возведения монолитных опорных конструкций из железобетона.

В принципе, изготовление колонн из бетона – не самое сложное дело, но оно требует внушительных трудозатрат и отнимает много времени, необходимого для набора прочности. До тех пор нагружать элементы строго запрещено.

Бетонная колонна — декоративная и опорная функции в одном изделии. 6 этапов установки

Строительные несущие конструкции, которые стоят вертикально, называют бетонные колонны. Применяют их в строительстве, чтобы придать зданию жесткость. Такие сооружения бывают необыкновенной формы — круглые, квадратные, цилиндрические, они могут придать дому более потрясающий вид. Делятся на монолитные и металлические. Эти элементы архитектуры можно изготовить собственноручно.

Виды колонн

Выделяют определенные виды бетонных колон. Они бывают круглые, квадратные и прямоугольные, но еще существуют архитектурные, которые подразделяются по стилям:

  • Дорические. Строгие, с утонченным верхом и вертикальным желобом.
  • Коринфские. Декорированные богатыми украшениями.
  • Ионические. Изысканные, с нестандартным узором и впечатляющим декором.

Архитектурные конструкции могут возводиться в трех стилях.

Опорные сооружения подразделяются по типам:

  • Сборные. Изготавливаются на заводах, а потом устанавливаются в необходимых местах. У них есть преимущества — небольшая цена и высокая скорость работ, нет потребности ждать высыхания смеси.
  • Монолитные. Делаются сразу на нужном месте, их превосходство заключается в том, что можно контролировать процесс заливки, но есть недостаток — необходимо ждать застывания бетона. Сечение такой колонны зависит от используемой нагрузки.

Неправильный монтаж или просчет может привести к полному развалу бетонной колонны. Есть возможность развития деформации, если сечение сделано неправильно, конструкция станет криво.

Предназначение

Само слово «колонна» означает опорный столб. Поэтому предназначение такого элемента архитектуры — опора для различных конструкций, для их связывания и поддержки. Еще колонны из бетона выполняют функцию декора в строительных объектах. Например, для террас, веранд, балконов. Выступают в роли подпор на дачных участках, промышленных зданий или многоэтажных домов.

Как выполняется монтаж?

Чтобы собрать сборные опоры из бетона, нужна техника и рабочая сила. Такой процесс не занимает много времени. В строительных работах часто используют монолитные опорные элементы, которые производят путем бетонирования. Колонна из бетона своими руками делается просто, надо только знать правила заливки. Строительство включает таки этапы:

  1. Подготовка правильных инструментов.
  2. Выбор качественного материала.
  3. Монтаж опалубки.
  4. Упрочнение.
  5. Бетонирование.
  6. Демонтаж.

Дрель с шурупами нужно подготовить для самодельной конструкции.

Исходя из самодельной или готовой поверхности подбираются специальные инструменты. Для первой нужны строительный угол, измеритель, уровень, дрель с шурупами и молоток. Для второй — арматура или проволока. Заливка бетона проводится с помощью бетономешалки. Лучше выбирать распространенные щиты, которые идут вместе с крепежами в ассортименте.

Стройматериал подбирается хороший, от него зависит срок эксплуатации. Для получения отличного бетона надо смешать песок, щебень, гравий. Такую смесь перемешать и залить водой, чтобы она получиться однородной. При постройке опалубка укрепляется гвоздями и распорками (с четырех сторон), установленными по бокам. Монтируя конструкцию, необходимо контролировать ее форму. Для этого используют строительный уровень. Выравненную опалубку закрепляют шурупами, с их помощью будет держаться бетонный раствор внутри сооружения. Соответствие всех углов строительного объекта проверяется прямоугольным уголком.

Упрочнение и заливка

Для возведения колонны используют специальные вертикальные арматуры (диаметром 1,2 см и более). Если ее высота больше 3-х метров, то делают настилы с шагом в 2 метра. Основу колонны монтируют способом кантования готового каркаса. Если вес арматуры большой, то основание собирается заранее, а прутья связываются уже на месте с установкой отельных стержней. Готовый каркас армируют железной проволокой и подпоркой.

Заливка бетона происходит по таким правилам:

  1. Столб устанавливают на надежную основу.
  2. Бетонирование верхнего слоя — горизонтально, а нижнего — раствором.
  3. Воздух выгоняется стуком молотка по доскам.
  4. Если есть остановки при покрытии бетоном, то швы должны быть ровными.
  5. Верхняя опалубка будет выше, чем бетонный раствор на 5- 7 сантиметров.

Заключительный этап — демонтаж. Делается он только после застывания смеси и когда будет полная убежденность в надежности конструкции. Эта процедура начинается со снятия всех боковых частей опалубки, в основном через 30 дней после окончания работ или вывода специальной лаборатории о прочности бетона. Такой показатель должен соответствовать ГОСТу 23009—78. Распалубка проводится по неукоснительной последовательности, которая сохраняет все элементы бетонной колонны.

Все о монолитных железобетонных колоннах – назначение, виды и типы, тонкости монтажа конструкций. Как сделать своими руками?

Монолитные колонны – часть монолитного каркаса здания, вертикальные несущие элементы. На колонны опирают балконы, террасы, перекрытия. Помимо основных функций, колонны являются декоративным элементом, украшают входную группу здания и фасад.

Назначение бетонных колонн

Колонны принимают и передают нагрузку от вышерасположенных элементов на фундамент строения. Железобетонные столбы связывают конструкцию, служат опорой этажей.

Архитектурный термин «колонна» относится непосредственно к средней части, опорному столбу. Выступы в верхней части столба для опоры перекрытий или ригелей называют капителями или консолями. Иногда встречается подколонник, стакан для крепления к столбчатому фундаменту.

Виды и типы

Бетонные колонны подразделяют по типу сечения, способу производства.

По типу сечения подразделяют квадратную, круглую или прямоугольную форму.

По способу производства классифицируют элементы заводской готовности, поставляемые на объект готовыми конструкциями или возводимые на строительной площадке, монолитные колонны.

Особенности устройства монолитных колонн

Перед производством работ подготавливают площадку, необходимые материалы, инструменты, конструкции. Площадка очищается от мусора, размечивается.

Затем переходят непосредственно к строительству:

  • собирают опалубку;
  • монтируют арматурный каркас;
  • заливают бетонную смесь;
  • осуществляют процедуры ухода за бетоном;
  • выдерживают время для набора прочности смеси;
  • распалубливают конструкции.

Монолитные железобетонные колонны рассчитывают на стадии проектирования. Сечение и форма колонны, диаметр арматуры, марка используемого бетона будут зависеть от количества планируемой нагрузки, включая собственный вес элемента.

При производстве работ рекомендуется строго следовать проекту.

Подготовка инструментов и материалов

Потребность в материалах и инструментах выясняется на стадии подготовки к работам. Из инструментов понадобятся:

  • металлический угольник, уровень для проверки вертикальности и горизонтали поверхностей;
  • стальной прут, поможет выпустить воздух;
  • шуруповёрт для крепления опалубки;
  • вибратор уплотняет смесь;
  • сборная опалубка из щитов, подпорок.

Бетонная смесь поставляется к месту стройки в готовом виде или смешивается непосредственно перед укладкой с помощью бетономешалки. Для приготовления берут одну часть цемента, добавляют две части песка, перемешивают с двумя частями щебня и двумя частями гравия. Замешивая сухую смесь с водой, добиваются пластичного бетона однородной консистенции.

Кроме бетонной смеси необходимы следующие материалы:

  • гвозди, саморезы для крепления опалубки;
  • арматурные стержни расчётного сечения и длины;
  • стальная проволока;

Установка опалубки

Опалубка устанавливается в проектное положение. Щиты выравниваются по вертикали и укрепляются с помощью подкосов, деревянных распорок. Подкосы якорятся с помощью опорных блоков в двух направлениях, чтобы исключить сдвиг.

При бетонировании высокой колонны процесс установки опалубки несколько отличается от обычного. Три стороны формы монтируются, а четвёртая грань закрывается по мере наполнения опалубки бетоном.

Армирование

Связывая между собой пруты, получают жёсткий объёмный каркас для укрепления бетона. Количество продольных стержней в каркасе 4-6 шт. Для квадратного сечения достаточно четырёх прутов по углам элемента, для прямоугольной формы длинную сторону дополнительно усиливают. Поперечное связывание арматуры применяют при устройстве колонн длиной до 2 метров.

Каркас, превышающий длину 2 м, обвязывается короткими стержнями поперёк, с шагом 20-50 см, принятым при расчёте соответственно планируемой нагрузке.

Капители укрепляют арматурной сеткой.

Толщину прута сетки принимают от 15 мм, размер ячейки 10 х 10 см.

Армирование подколонника происходит укладкой сетки в каждую ступеньку, размеры и количество сеток берется из проекта.

Бетонирование

После монтажа опалубки и арматурного каркаса приступают к бетонированию, которое производят послойно, слоями толщиной 0,3-0,5 м, не допуская схватывания предыдущего слоя. До верха опалубки не доливают 50-70 мм раствора.

Для усадки бетона в колоннах выше 5 метров устраивают технологические перерывы от 40 мин до 2 часов.

При механизированной подаче готовой бетонной смеси скорость подачи снижают для избежания расслоения. Из смеси выпускают воздух стальными прутами, бетон уплотняют ручными вибраторами. В местах, недоступных для вибратора, бетон уплотняют вручную, тщательным штыкованием.

По завершению работ производят сезонный уход за бетоном.

Демонтаж опалубки

Срок набора бетоном 100% рабочей прочности составляет 28 календарных дней. Показатель может варьироваться от окружающих условий – температуры, влажности, комплекса работ по уходу. Средний период выстаивания монолитных колонн перед распалубливанием составляет 7-10 дней в летний период. Этот срок позволяет сформироваться углам и боковым граням.

Снятие опалубки начинают с подкосов, постепенно снимая крепления, боковые щиты.

Монолитные колонны как элемент каркаса обеспечивают пространственную жёсткость и прочность здания.

Колонна для террасы своими руками дёшево!

Здравствуйте, уважаемые посетители сайта. Сегодня я хочу рассказать вам о том, как очень дёшево и быстро из бросового материала я сделал крепкую колонну на которую будет опираться крыша террасы.

Как я уже писал в предыдущих публикациях, этим летом я занимаюсь реконструкцией частного дома. Проще говоря, делаю пристройку. Согласно моему проекту, часть её будет представлять собой незастеклённую террасу, на которой можно посидеть с чашкой кофе и сигаретой.))))

Терраса будет находиться под общей крышей пристройки. Опираться эта часть крыши будет на две колонны. Когда я заливал фундамент, я просто воткнул на их месте по толстому куску арматуры, а о методе их изготовления решил подумать потом.)))))

И вот подошла очередь строительства этих колонн.
Есть великое множество способов сооружения опорных колонн. В основном пребладают два способа: колонна выкладывается из кирпича, или изготавливается из асбестово-цементной трубы, внутрь которой заливается цементный раствор. (Труба выступает в роли несъёмной опалубки).
Колонны мне нужны квадратного сечения, поэтому второй способ отпадает.

Значит, надо строить из кирпича! . Но это — не мой метод.
Ведь я — человек практичный, и очень люблю использовать материалы, которые годятся, зачастую, только на забутовку, или на выброс!)))). Ведь я не использую наёмную рабочую силу, всё делаю сам, своими руками!

Итак, нам понадобятся:
1. Обрезки (или фанеры, досок. короче, что есть))))
2. Деревянные рейки (или бруски, или дощечки. опять же зависит от того, что у вас валяется))))
3. Обломки кирпича (или обломки бетона, плитки, или камни))))
4. Цемент.
5. Песок (гравий, или ПГС).
6. Арматура.

Вначале я приступил к сооружению опалубки. Покопавшись в сараях, я нашёл несколько реек, сечением 50 на 25 миллиметров, оставшихся после ремонта и несколько обрезков плиты OSB. (Я стараюсь не выбрасывать остатки стройматериалов. )

У этой плёнки сразу два назначения:
Первое (все, думаю, поняли) благодаря ей, опалубка намного легче отстанет от бетона.
И второе: . Я же говорил, что никогда ничего не выбрасываю!)))) Удалив плёнку, я получу чистые опалубки. Прикрутив шурупами по два бруска вдоль сторон более узких опалубок, я сравняю их ширину. и у меня получатся четыре очень крепких двухметровых полки для стелажа в подвале, или сарае. Останется только прикрепить их к вертикальным брусам. » Безотходное производство из отходов» ))))))

Итак, пришла пора собирать опалубку. Для удобства этой операции я насверлил в длинных боковых рейках более широких щитов по ряду отверстий диаметром примерно 3,5 мм с интервалом примерно, сантиметров 10-15 см.

Полученные обломки я отправил в бетономешалку. Пропорцию не скажу точно — следил, чтобы бетон покрывал обломки. После этого всё это отправилось в опалубку. Этот процесс я не фотографировал — руки были грязные))))).
Важный момент: после помещения бетона в опалубку, его нужно тщательно уплотнить! Я это делал доской, орудуя ею, как пестом в ступе.

. Небольшое отступление. Когда я готовил бетон, прибежал сосед («профессиональный шабашник») и сказал мне, что нельзя добавлять в бетон кирпич — он сильно ослабит конструкцию и «всё через пару лет развалится»!

. Для тех, кто считает так-же, объясню, что они «путают гладкое с кислым». Кирпич действительно нельзя добавлять в бетон, например, при производстве фундаментов — он достаточно быстро разрушается под действием влаги! Но в конструкциях, не имеющих контакта с грунтом и находящихся под крышей, разложиться от влаги кирпичу не светит!))) Строят же из него стены!)))

Что до ослабления конструкции, то силикатный кирпич имеет марку по крепости М150, а большинство самодельных бетонов имеют примерно такую-же марку. (Люди часто думают, что готовят более твёрдый бетон, но измерение пропорций лопатой (цемент как правило образует более низкую горку, чем песок), а особенно, пренебрежение точным соотношением количества воды к остальным составляющим, что на самом деле очень важно, приводят к тому, что марка существенно снижается. Иногда, в разы.

. Ну и, как последний аргумент для тех, кто не хочет заморачиваться с марками крепости — согласитесь, моя колонна из фрагментов кирпича, усиленного бетоном и арматурой, уж точно будет не слабее колонны, целиком выложенной из такого кирпича на известковый кладочный раствор! ))))) А ведь именно так их и строят.

Вернёмся к колонне. Погода стоит тёплая, раствор схватывается быстро поэтому, придя на следующий день, я убрал подпорки, ослабил шурупы и постукиванием кувалды, выдвинул опалубку вверх до нужной мне высоты.

(Поясню, почему на фото видно, что у меня один щит опалубки находится ниже остальных: потому-что сверху колонны я делал «ступеньку» для несущей балки, для чего установил там сваренную заранее металлическую закладную с резьбовыми шпильками. )

После этого я опять зажал шурупы и включил бетономешалку. ))))

Колонна готова. Свою полную крепость она наберёт через 28 дней, но через несколько дней уже можно монтировать стропильную систему. А потом, когда будет готова кровля, придёт время окончательной отделки. Вариантов множество — плитка, сайдинг, различные декоративные штукатурки и так далее.

А опалубка тем временем перекочевала на новое место, где появится ещё одна колонна:

А потом она займёт место в подвале в виде стелажа !

И напоследок скажу, что всё, что я купил специально для изготовления обоих колонн — 4 (по 25 кг) мешка цемента! Остальное — остатки, обрезки и обломки))))).

Получайте на почту подборку новых самоделок. Никакого спама, только полезные идеи!

*Заполняя форму вы соглашаетесь на обработку персональных данных

Устройство опалубки колонн, стен и перекрытий

Категория: Бетонные работы

Опалубку колонн выполняют из металлических щитов и деревянной неинвентарной опалубки.

Металлические щиты требуемого размера предварительно с помощью монтажных уголков собирают в Г-образные блоки, из которых комплектуют опалубку колонны. Г-образные блоки в рабочем положении соединяют между собой пружинными скобами, обеспечивающими их быстрый разъем при распалубливании.

При установке опалубки колонн производят дополнительное крепление хомутами. Хомуты воспринимают горизонтальное давление бетонной смеси и тем самым предохраняют щиты от деформации. Отдельные части хомутов соединяют шарнирно, что позволяет быстро их устанавливать и снимать.

Перед началом монтажа опалубки на бетонном основании краской наносят риски (рис. 1), фиксирующие положение осей колонны по двум координатам. Такие же риски наносят на торцовые нижние ребра щитов опалубки. Положение нижнего короба опалубки фиксируют специальными ограничителями из обрезков арматуры, привариваемыми к арматурному каркасу и выпускам арматуры. Точную выверку смонтированной опалубки колонны производят с помощью клиновых вкладышей. Второй и последующие ярусы собирают с передвижных подмостей. Полностью собранную опалубку колонны выверяют по вертикали и закрепляют расчалками. Щели между нижними щитами и основанием законопачивают.

При высоте колонн более м и при густом армировании в одном из щитов второго яруса делают окно, через которое подают бетонную смесь, укладывают и уплотняют ее вибрированием. Затем окно закрывают специальной заслонкой, а дальнейшее бетонирование выполняют через верхнюю часть опалубки.

Рис. 1. Схема устройства опалубки колонн из металлических щитов: а — нанесение рисок, б — установка первого яруса опалубки, в — общий вид опалубки; 1 — риски на бетонном основании, 2— палубные щиты первого яруса, 3— щиты второго яруса, 4 — окно для бетонирования, 5 — хомуты, 6 — щиты третьего яруса, 7 — расчалки, 8 — схватки

При возведении колонн высотой менее 3 м целесообразно использовать инвентарную щитовую опалубку на полную высоту, которая не требует навески хомутов, так как снабжена поперечными ребрами, воспринимающими боковое давление бетонной смеси.

Опалубка колонн из деревянных щитов более трудоемка, но значительно дешевле металлической. Ее целесообразно применять, если необходимо возвести небольшое число колонн.

Деревянную опалубку прямоугольных колонн (рис. 2) устраивают в виде короба из двух пар закладных и накрывных щитов. Короб охватывают деревянными или металлическими хомутами (хомуты скрепляют клиньями) и вставляют в рамку, укрепленную на подколоннике или перекрытии. Положение короба строго фиксирует проектное положение низа опалубки колонны. В нижней части одного из щитов устраивают отверстие, через которое удаляют скопившийся во время работы мусор. Перед бетонированием это отверстие закрывают. В верхней части опалубки могут быть оставлены проемы для устройства прогонов или балок.

Рис. 2. Деревянная опалубка прямоугольных колонн:
а — общий вид, б—план; 1 — короб, 2 — хомуты, 3 — клинья, 4 — рамка, 5 — отверстие для чистки, 6 — закладной щит, 7 — накрывной щит

Вертикальность опалубки колонн выверяют с помощью отвеса или теодолита по рискам на нижней и верхней частях щитов. Для обеспечения ее устойчивости устраивают раскосы и распорки, которые соединяют с поддерживающими элементами других конструкций или лесами.

При высоте колонн более 3 м на отметке 1,5…1,6 м устраивается окно, через которое подают и уплотняют бетон.

Разборку опалубки по достижении бетоном заданной прочности начинают с демонтажа подкосов и распорок, затем снимают хомуты и удаляют щиты.

Для- возведения стен используют, как правило, крупнощитовую инвентарную опалубку. Опалубку собирают в панель на всю ширину стены. Она состоит из щитов, объединенных между собой соединительными скобами и зажимами. На нижний пояс панели устанавливают рихтовочные домкраты на инвентарных подкосах. Для размещения рабочих и инструмента панель опалубки снабжают консольными подмостями, состоящими из инвентарных кронштейнов, настила, стоек и ограждения. Первоначально устанавливают внутреннюю панель. Ее положение фиксируют с помощью подкосов и распорок. После выверки в проектное положение рихтовочными домкратами устанавливают наружную панель опалубки. Для сохранения проектных размеров стены верхние пояса внутренней и наружной панелей объединяют распорками. Щиты подают краном. При возведении стен значительной протяженности используют несколько панелей опалубки. Монтаж опалубки начинают с угловых щитов, которые служат маячными. Их устанавливают в строгом соответствии с разбивочными осями и маяками и укрепляют временно распорками и раскосами. В вертикальной плоскости щиты выставляют с помощью винтовых домкратов. К маячным щитам последовательно по длине стены наращивают остальные. Между собой щиты соединяют болтами. Ребра жесткости каркаса щитов рассчитаны на установку анкеров и тяжей с шагом 1200 мм.

Рис. 3. Панель опалубки стены:
1 — щиты, 2 — рабочий настил, 3 — перила ограждения, 4 — трубчатые стойки ограждения, 5 инвентарные кронштейны, 6 — инвентарные подкосы, 7 — рихтовочные домкраты, 8 — зажимы .

Анкеры и тяжи изготовляют из прутков периодического или гладкого профиля диаметром 16 мм.

Устойчивость опалубочных панелей обеспечивают инвентарными подкосами 6 и расчалками. Во время монтажа панелей регулировочные винты домкратов инвентарных подкосов выдвигают на столько, чтобы верхнее ребро панели отклонилось от вертикали на 20…30 мм.

После установки анкеров выверяют опалубку относительно вертикальной оси с помощью регулировочных домкратов-подкосов. После установки и выверки всех щитов с одной стороны опалубки на инвентарных кронштейнах устраивают рабочий настил, который обязательно снабжают стойками ограждения с перилами.

При возведении стен высотой более 3,6 м опалубку устанавливают в несколько ярусов. По мере бетонирования возводимой конструкции панели опалубки второго и последующих ярусов могут или опираться на нижележащие, или крепится на специальных анкерах, забетонированных в стене, или опираться на специальные кронштейны или балки.

Демонтируют панели опалубки в такой последовательности: снимают замки на тяжах или анкерах и крепления, соединяющие смежные панели, демонтируют расчалки, вывинчивают на 5…8 оборотов регулировочные домкраты, стропят панель, после чего снимают страховочные замки на анкерах.

Краном отрывают панель от забетонированной конструкции, отводят ее и переставляют на площадку складирования.

Опалубка перекрытий. Технология устройства опалубки перекрытий зависит от конструктивной схемы здания, типа перекрытия и имеющихся в наличии технических средств. Рассмотрим несколько вариантов.

Опалубка плоского перекрытия, опирающегося на несущие стены. При пролетах до 6 м в качестве опалубки целесообразно использовать телескопические ригели 2 в комплекте с инвентарными щитами.

Сборку опалубки перекрытий начинают с подготовки опорных поверхностей для ригелей. Определяют отметки поверхностей и при необходимости осуществляют подливку опор или установку прокладок 3. В гнезда опорных пластинок устанавливают телескопические ригели. Конструкции ригелей могут иметь шаг 300, 400, 450, 600 и 900 мм. Щиты опалубки должны опираться минимум на три ригеля, что прежде всего диктуется правилами безопасной работы.

Рис. 4. Схема устройства опалубки перекрытия:
а — план расположения ригелей и щитов опалубки, б — узел опирания щитов опалубки; 1 — щит опалубки, 2 — телескопический ригель, 3 — опорная прокладка, 4 — железобетонная плита, 5 — участок заделки стыка между щитами опалубки

Ригели устанавливают с передвижных подмостей или приставных лестниц с площадками. По установленным ригелям укладывают щиты опалубки. Вместо инвентарных щитов могут быть использованы доски, древесностружечные плиты, фанера или другой материал.

После установки опалубку выверяют и рихтуют. Чтобы поверхность перекрытия была ровной, щиты инвентарной опалубки тщательно подгоняют, а дощатый настил целесообразно покрывать слоем водостойкой фанеры или синтетической пленки.

Затем конструкцию армируют и бетонируют. После достижения бетоном заданной прочности элементы перекрытия распа-лубливают в определенной последовательности: демонтируют ригель № 5, ослабляют соединительный винт, извлекают ригель из опорных гнезд и опускают на пол. Следующий ригель № 4 ослабляют, но не выводят из опорных гнезд. Его прогиб в центре должен быть не менее 5…8 см. Несколько меньший прогиб оставляют в ригеле № 3. Освободив ригели, демонтируют щиты опалубки, начиная с центра пролета. Наличие прогиба у двух ригелей позволяет произвести отрыв щита опалубки от бетона перекрытия. Щиты снимают и складируют.

Ригели левой части перекрытия демонтируют в таком порядке: № 2, № 1, № 3. Причем ригель № 3 удаляют, а № 2 и № 1 ослабляют для создания необходимого прогиба их. Затем демонтируют щиты опалубки.

Последовательность выполнения перечисленных операций необходимо строго соблюдать, так как при нарушении ее возможен самопроизвольный демонтаж щитов опалубки, что может привести к несчастным случаям.

Опалубка ребристых перекрытий. Устанавливают телескопические стойки с раздвижными балочными струбцинами. Стойки раскрепляют, а струбцины устанавливают на заданную отметку, что позволяет начать установку прогонов опалубки железобетонных балок. Опалубка железобетонных балок состоит из боковых щитов, высота которых принимается равной высоте балок, и щитов днища. Боковые щиты должны непосредственно опираться на струбцины. Раздвижная струбцина имеет натяжные домкраты, с помощью которых обеспечивают плотное соединение вертикальных щитов и щитов днища балки.

После установки опалубки балки армируют, а ребра каркаса боковых щитов временно раскрепляют. Затем на боковые щиты устанавливают телескопические ригели 4, по которым укладывают опалубочные щиты. В местах их примыкания к балкам укладывают деревянные бруски треугольного сечения, которые предохраняют щиты от защемления их бетоном и придают балке технологический уклон.

Окончательно выверяют положение опалубки с помощью нивелира: единый горизонт плиты и одинаковый уровень отметок низа балок. Рихтуют опалубку с помощью винтовых домкратных устройств.

Рис. 5. Схема опалубки ребристого перекрытия:
1 — телескопическая стойка, 2—раздвижная балочная струбцина, 3— щит днища балки, 4 — телескопический ригель, 5 — боковой щит; 6 — щиты опалубки плиты; 7 — брусок, 8 — железобетонное перекрытие, 9 — натяжные домкраты

Для распалубливания ребристого перекрытия предварительно ослабляют раздвижные струбцины, затем опускают на 2…3 см телескопические стойки и отнимают боковые щиты балок. Далее демонтируют один из средних телескопических ригелей, снимают щиты опалубки плиты, демонтируют стойки и щиты днища балки. При этом связи снимают с тех стоек, которые демонтируют в данный момент.

Опалубка наклонных перекрытий. Особенностью наклонных перекрытий является то обстоятельство, что кроме вертикальной нагрузки на нее действует горизонтальная. Поэтому устанавливают опоры и связи, воспринимающие горизонтальную нагрузку.

Опалубка состоит из вертикальных и наклонных инвентарных стоек, расположенных по торцам опалубки и в пролете. На стойках установлены вилочные оголовки, в которых закрепляют продольные нижние балки-ригели. По этим балкам укладывают щиты опалубки и прикрепляют их с помощью крепежных устройств к полкам балок. Сбоку устанавливают опалубочный щит торца плиты, который по высоте соответствует толщине бетонируемой плиты. Параллельно нижним ригелям с помощью крепежных болтов устанавливают верхние ригели. К нижней поверхности верхних ригелей прикрепляют щиты опалубки, которые создают заданную форму бетонируемой плиты.

В зависимости от угла наклона перекрытия опалубку плиты выполняют одно- и двусторонней. Одностороннюю опалубку применяют при угле наклона перекрытия до 22°. Для бетонирования, как правило, используют жесткие смеси с осадкой конуса 0…2 см, но при наклоне до 15° может быть использована смесь с осадкой конуса до 6 см. В зависимости от подвижности бетонной смеси необходимо устраивать двустороннюю опалубку либо ограничиться односторонней.

Рис. 6. Опалубки наклонных перекрытий:
1 — наклонные стойки, 2 — вертикальные стойки, 3 — вилочные оголовки, 4 — опалубочный щит торца плиты, 5 — крепежный болт, 6 — верхний ригель, 7,8 — щиты опалубки, 9 — нижняя балка-ригель.

Щиты верхней плиты двусторонней опалубки закрепляют натяжными крюками на схватках, которые, в свою очередь, закрепляют болтами 5 с нижними прогонами. Это обеспечивает геометрическую неизменяемость толщины перекрытия.

Как правило, для бетонирования наклонных конструкций стараются использовать более жесткие смеси, что позволяет ограничиться частичным изготовлением верхних щитов опалубки.

Демонтируют опалубку по достижении бетоном распалубоч-ной прочности, которая обеспечивает заданную несущую способность конструкции. Начинают с демонтажа верхних ригелей. Затем снимают верхние щиты опалубки, включая торцовый.

При распалубке нижней плиты освобождают и частично демонтируют стойки, чтобы обеспечить доступ к щитам опалубки. Распалубка производится по частям с обеспечением условий безопасной работы. После снятия щитов опалубки разрешается освободить стойки, частично их снять, а затем демонтировать ригели. Процесс демонтажа опалубки наклонного перекрытия аналогичен процессу возведения ребристых перекрытий.

Бетонные работы — Устройство опалубки колонн, стен и перекрытий

Технология и организация бетонных работ

Основы строительного дела

Технология бетонирования конструкций выбирается с учетом типа конструкции, ее расположения на здании или сооружении, климатических условий, наличия энергетических ресурсов и т. д.

Фундаменты и массивы в зависимости от объема, заглубления, их высот и других особенностей могут бетонироваться с использованием следующих технологических схем: разгрузкой смеси из транспортного средства непосредственно в опалубку с земли или с передвижного моста или эстакады (рис. 7.13), с помощью вибропитателей, виброжелобов,

бетононасосов или бадьями с помощью кранов.

Рис. 7.13. Бетонирование фундамента с разгрузкой бетонной смеси из транспортного средства непосредственно в опалубку:

1 — автобетоновоз, 2 — вибропитатель, 3 — вибролоток, 4 — опалубка

Бетонирование ступенчатых фундаментов осуществляют в три приема. Вначале бетонируют нижние ступени, затем подколонник до гнездообразователя и далее — верх подколонника. В фундаментах со сторонами сечения подколонника 0,4-0,8 м высота свободного падения бетонной смеси допускается до 5 м, при размерах сторон более 0,8 м — 3 м. Бетонировать высокие подколонники при осадке конуса смеси, равной 4-6 см, нужно медленно и даже с некоторыми перерывами (1-1,5 ч), чтобы исключить выдавливание бетона, уложенного в ступени, через их верхние открытые грани.

Фундаменты, воспринимающие динамически нагрузки, бетонируются в непрерывном режиме.

Бетонные полы, основания под полы, дороги бетонируют полосами шириной 3-4 м с установкой маячных досок. Полосы бетонируют (рис. 7.14) через одну, начиная от наиболее удаленной от проезда части, с постепенным приближением к проезду. Затем бетонируют промежуточные полосы. Освободившиеся маячные рейки переставляются на другие участки. Уплотнение ведут виброрейкой.

Рис. 7.14. Бетонирование подготовок и полов:

1 — полоса бетонирования, 2 — поперечная доска, 3 — маячная доска,

4 — колья

Колонны бетонируют ярусами высотой до 5 м, а при сечении менее 40х40 см и с перекрывающимися хомутами — высотой до 2 м.

Подачу смеси производят (рис. 7.15) сверху, с перекрытий, либо сбоку, с временных рабочих настилов, через отверстия-карманы, вырезанные в

118

опалубке колонн. Иногда для подачи бетонной смеси опалубку колонн выполняют со съемными щитами, которые устанавливают после бетонирования нижнего яруса. На высоте около 0,7 м от низа колонны вырезают смотровые отверстия для наблюдения за укладкой смеси и дополнительной ее штыковки. Уплотняют бетонную смесь, как правило, вибраторами с гибким валом.

При высоте колонн свыше 5 м смесь подают через воронки по хоботам.

Вначале бетонирования колонн (так же как и стен) нижнюю их часть заполняют на высоту 100-200 мм цементным раствором состава 1:2-1:3 (во избежание образования в этой части конструкций раковин бетона и скоплений крупного заполнителя).

Балки и прогоны бетонируют, как правило, одновременно с плитами перекрытия. Только при очень массивных балках (высота более 0,8 м) может быть допущено в виде исключения раздельное бетонирование. В таких случаях рабочие швы располагают несколько ниже плиты.

Бетонирование прогонов, балок и плит следует начинать через 1-2 часа после бетонирования колонн и первоначальной осадки в них бетона. Уплотнение бетона в балках и прогонах производится глубинными вибраторами. Если балки густо армированы, вибраторы оснащают

наконечниками (виброштыки) или используют виброгребенки.

Плиты перекрытия бетонируют на полную высоту (толщину) и уплотняют поверхностными вибраторами.

В балки (прогоны) и плиты ребристых перекрытий смесь укладывают, как правило, одновременно.

Своды небольших пролетов (до 15 м) бетонируют одновременно с двух сторон от пят к замку. Бетонирование всего свода на каждой секции должно быть выполнено без перерывов.

Рис. 7.15. Бетонирование колонн: а — бетонирование колонн высотой до 5 м, б — то же, при высоте более 5 м, в, г — то же, с густой

арматурой балок; 1 — опалубка; 2 — хомут; 3 — арматура; 4 — бадья;

5 — приемная воронка; 6 — веревка; 7 — звеньевой хобот;

8 — вибробулава; 9 — наружный вибратор; 10, 14 — карманы;

11 — вибратор с гибким валом; 12 — арматура балки;

13 — съемный щит

При бетонировании сводов и арочных строений мостов пролетом более 15 м (рис. 7.16) принимают меры против появления трещин из-за неравномерной осадки кружал и бетона. С этой целью своды и арки разбивают на отдельные участки (секции), между которыми оставляют небольшие разрывы шириной 30-50 см. На каждом участке смесь подают непрерывно. Начинают укладку смеси с участков, прилегающих к опорам. Затем по избежание выпучивания опалубки в вершине арки (свода) смесь укладывают в замковый участок. После этого бетонную смесь подают в рядовые участки равномерно с двух сторон конструкции. На крутых участках арок или сводов, чтобы исключить сползание бетонной смеси при вибрировании, бетонирование ведут в двусторонней опалубке, наружные щиты которой наращивают по ходу процесса.

Спустя 7-14 дней после затвердевания основных клиньев места разрывов бетонируют жесткой бетонной смесью, создавая как бы малые клинья. Разрывы желательно оставлять против стоек лесов или в узлах кружальных ферм. Клинья бетонируют с двух сторон от пят к замку, чтобы

устранить вредные деформации кружал.

120

Рис. 7.16. Бетонирование большепролетных сводов и арочных

строений мостов:

1 — опалубка, 2 — стойки поддерживающих лесов, 3 — секции бетонирования, 4 — разделительные полосы (малые клинья)

Вопросы для самопроверки

1. Из каких самостоятельных процессов состоит работа по устройств монолитных бетонных и железобетонных конструкций?

2. Конструктивные варианты опалубочных систем.

3. Чем отличается опалубка от опалубочной системы?

4. В каком виде используется стальная арматура для армирования монолитных железобетонных конструкций?

5. Основные и подготовительные процессы арматурных работ.

Какие варианты предварительного напряжения арматуры вы знаете?

6. Как обеспечить проектную толщину защитного слоя арматуры?

7. Приготовление бетонной смеси, технологические схемы.

8. Транспортирование и укладка бетонной смеси в монолитные конструкции.

9. Для чего, где и как устраиваются рабочие швы в монолитных железобетонных конструкциях?

10. Способы уплотнения бетонной смеси.

11. Уход за бетоном, уложенным в конструкцию.

12. Технология и организация бетонных работ при бетонировании основных видов конструкций.

Строительный бизнес — один из лидеров среди других видов частного бизнеса по получению прибыли, его рентабельность составляет от 50% до 70%. Это отличный показатель, хотя, в случае неоконченного строительства, получение …

Если вам предстоит строительство дома, то решение именно финансового вопроса может оказаться загвоздкой и препятствием. В качестве одного из самых очевидных вариантов владельцы земельных участков и будущие хозяева домов могут …

Как показывают научные исследования, большая часть тепловых потерь здания происходит именно через оконные проёмы. Оспаривать этот факт бессмысленно, если окна дома или квартиры не являются энергоэффективными. Этот параметр присущ исключительно …

Опалубка при производстве бетонных работ

Содержание страницы

  • 1. Стеновая опалубка
  • 2. Смазка опалубки и форм при бетонировании
  • 3. Подъемные опалубки
  • 4. Балочные опалубки и столы для перекрытий
  • 5. Опоры для перекрытия, опорные леса
  • 6. Опалубка для колонн
  • 7. Круглая опалубка
  • 8. Опалубка типа NOE
  • 9. Шарнирные запоры

Классификация и типы опалубок представлены на рис. 1—5.

Рис. 1. Классификация опалубок по различным признакам

Таблица 1. Трудоемкость выполнения работ по устройству опалубок различных конструкций, чел·ч/м2

Наименование или тип опалубкиСтены, мСтупенчатые фундаменты, мФундаменты под оборудование (до 4,2 м)
2,733,34,264,28,1
Монтаж поэлементно вручную
«Монолит-72»0,4830,6260,680,9161,5830,8851,3661,085
Фанерная0,610,010,890,961,381,161,631,3
Дощатая0,811,021,211,41,681,312,111,32
Стальная из гнутых профилей0,510,710,80,381,480,590,9610,91
Несъемная стеклоцементная0,420,510,530,610,8250,590,990,93
Монтаж предварительно укрупненными панелями
«Монолит-72»0,370,410,480,610,61
Крупнощитовая0,250,310,360,420,420,42
Монтаж блок-форм индивидуальных0,280,5
Инвентарная деревометаллическая; крупными щитами, содержащая водостойкую фанеру0,320,410,530,60,66
Несъемная из набрызг-бетона0,530,410,450,50,530,610,790,99
Катучая0,520,540,570,650,695
Крупнощитовая металлическая0,20,250,30,350,4
Крупнощитовая металлическая (ЦНИИОМТП)0,350,350,80,830,63
Укрупненные панели, размер ячеек 600×900 мм (НИИСП)0,320,330,40,50,63
Мелкощитовая, собираемая на месте (ЦНИИОМТП)0,4890,550,580,1131,56

Таблица 2. Точность изготовления и установки опалубки (СНиП 3.03.01–87, таблица 10)

Технические требованияПредельные отклоненияКонтроль (метод, объем, вид регистрации)
Точность изготовления опалубки: инвентарной

пневматической

По рабочим чертежам и техническим условиям

По техническим условиям

Технический осмотр, регистрационный
Уровень дефектностиНе более 1,5 %Измерительный
Точность установки инвентарной опалубки:

для конструкций, готовых под окраску без шпатлевки

для конструкций, готовых под оклейку обоями для конструкций, к поверхностям которых

не предъявляются требования точности

Перепады поверхностей не более 2 мм

То же, не более 1 мм По проекту

Измерительный, всех элементов, журнал работ
Точность установки и качество поверхности несъемной опалубки-облицовкиОпределяется качеством поверхности облицовкиТо же
Точность установки несъемной опалубки, выполняющей функции внешнего армированияПо проектуТо же
Прогиб собранной опалубки: вертикальных поверхностей перекрытий1/400 пролета 1/500 пролетаИзмерительный
Минимальная прочность бетона незагруженных монолитных конструкций при распалубке поверхностей:

вертикальных

горизонтальных и наклонных при пролете: до 6 м

свыше 6 м

0,2–0,3 МПа

70% проектной

80% проектной

Измерительный, журнал работ
Минимальная прочность бетона при распалубке загруженных конструкций, в том числе

от вышележащего бетона

По ППР и согласованию с проектной организациейТо же

1.

Стеновая опалубка

Опалубка системы «КРАМОС» рассчитана на давление бетонной сТмреусдиое8м0ккоПстаь(8мотн/мт2а)ж. а — 0,5 чел⋅ч/м2.

Рис. 3. Общий вид стеновой опалубки системы «КРАМОС»

Таблица 3. Допуски при установке опалубки

Элементы конструкций опалубкиДопускаемые отклонения, мм
Расстояние между опорами изгибаемых элементов опалубки и связями вертикальных поддерживающих конструкций:
на 1 м длины25
на весь пролет, не более75
Расстояние от вертикали или проектного наклона плоскостей опалубки и линий их пересечений:

на 1 м высоты на всю высоту: фундаментов

стен и колонн высотой до 5 м то же более 5 м

балок и арок

5

20

10

15

5

Смещение осей опалубки от проектного положения:
фундаментов15
стен и колонн8
балок, прогонов, арок10
фундаментов под стальные конструкции1,1 (L — длина пролета или шага конструкции, м)
Наибольшая разность отметок плоскостей верхних кружал или поверхности рабочего пола скользящей опалубки на расстояние:
до 3 м10
от 3 м и более15
Положение стоек домкратных рам и осей домкратов от вертикалиНе допускается
Наибольшая разность в отметках ригелей однотипных домкратных рам10
«Конусность» скользящей опалубки на одну сторону+4; –2
Обратная «конусность»Не допускается
Расстояние между домкратами, рамами10
Смещение осей домкратов от оси конструкции2
Смещение осей перемещаемой или переставляемой опалубки относительно осей сооружения10

Таблица 4. Минимальная оборачиваемость опалубки, циклы

Тип опалубкиПалубаПоддерживающие элементы из стали
Металлическая (из стали)ФанернаяДеревянная
Разборно-переставная мелкощитовая1003020200
То же крупнощитовая,

подъемно-переставная, блочная

1203020120
Объемно-переставная2003020200
Скользящая3006030600
Горизонтально перемещаемая (катучая, туннельная)4008040800

2. Смазка опалубки и форм при бетонировании

Для уменьшения силы сцепления бетона с опалубкой применяют различные смазки, которые образуют защитную пленку. Снизить адгезию (прилипание) можно путем нанесения на поверхность опалубки пленкообразующих, гидрофобных и комбинированных смазок, а также смазок-замедлителей схватывания бетона. Смазки наносят на опалубку пистолетами-распылителями типа 0-19, 0-31, 0-45 или удочками-распылителями. Пленкообразующие смазки состоят из петралатума, извести-кипелки и жидкого стекла.

Наибольшее распространение получили гидрофобизирующие смазки (солидольная, петролатум-керосиновая, масляная № 2 и т. п.), прямые и обратные эмульсии (ЭС-2, ЭСО-6). Эффективны комбинированные смазки (ЭСО-ГИСИ-30, ЭСЩ-ГИСИ-42 и т. п.) при добавлении в них сульфатно-дрожжевой барды (СДБ) и мылонафта. Деревянные (дощатые, фанерные, из ДСП) опалубки покрывают смазкой марки ЭПХВА-Х или эпоксидной двухсоставной.

Для получения поверхностей высокого качества применяют облицовки из полипропилена, гексолита, гетинакса, винипласта, полиэтилена и т. п.

Изделия с рельефом и изделия сложного очертания изготавливают в стеклопластиковых и железобетонных формах с полимерным рабочим слоем.

Таблица 5. Расчетная оборачиваемость неметаллических форм

ФормыУсловия тепловой обработки бетонаЧисло циклов
Деревянные обычного исполненияБез пропаривания40
С пропариванием15
То же повышенного качестваБез пропаривания120
С пропариванием50
СтеклопластиковыеБез пропаривания400
С пропариванием200
Железобетонные:
без полимерного рабочего слояЛюбые, кроме автоклавных300
с полимерным рабочим слоемС пропариванием300

Металлические передвижные формы выдерживают 30—100 оборотов до текущего ремонта и 300—750 оборотов до капитального, а неподвижные — 60—120 и 400—900 оборотов соответственно.

Таблица 6. Рекомендуемые составы смазки

Вид смазкиКомпоненты смазкиОбласть применения
НаименованиеСодержание,%
Обратная эмульсияЭмульсол кислый синтетический

(ЭКС), насыщенный раствор извес

ти при температуре 50—55 °С или

то же в сочетании с соляровым

маслом (5—10%)

20

80

Вертикальные и горизонтальные

поверхности форм, кассет при

температуре смазки 50—55 °С

Прямая эмульсияЭКС + кальцинированная сода + водаГоризонтальные поверхности форм
МаслянаяОтработанные масла групп ММО и МИО по ГОСТ 21046-80Поверхности изделий сложных очертаний
КонсистентнаяТехнический вазелин Стеарин Соляровое масло35

15

50

Поверхности изделий, требующих повышенного качества
То жеТехнический вазелин Стеарин70

30

То же

3.

Подъемные опалубки

Подъемные леса сконструированы так, что они полностью опираются на стену, крепятся с помощью консолей или выступающей арматуры. Верхний настил повышает безопасность работ. Изменение высоты нижней платформы дает возможность найти нужную точку опирания в каркасных сооружениях.

Рис. 4. Опалубочные системы «Пери». Подъем опалубки без крана (могут передвигаться назад и вперед на 75 см)

Рис. 5. Поперечное сечение балок фирмы «Пери»

Таблица 7. Допускаемые отклонения заготовленных элементов разборно-переставной опалубки

НаименованиеВеличина допускаемых отклонений, мм
Деревянная и фанерная опалубка
Отклонение от проектных размеров по длине и ширине щитов+5
Разница в толщине смежных досок щитов нестроганой опалубки±2
То же строганой опалубки±0,5
Стальная и деревометаллическая опалубка (со стальным каркасом)
Отклонения от минимальных размеров по длине и ширине щитов и каркасов для них±1
Отклонения кромок щитов от прямых линий±2
Отклонения в расположении отверстий для соединительных элементов (клиньев, болтов, натяжных крюков, пружинных скоб и т. п.)±2
Отклонения от номинальных размеров по длине стальных схваток±4
Отклонения кромок схваток±2 — ±4
Уменьшение высоты поперечных сечений изгибаемых элементовНе допускается

Таблица 8. Допускаемые отклонения при установке опалубки, поддерживающих лесов и креплений

НаименованиеВеличина допускаемых отклонений, мм
Отклонения от проектных расстояний между опорами изгибаемых элементов опалубки (стойками, схватками, ригелями, прогонами, тяжами и т. п.) и между раскосами и другими связями вертикальных поддерживающих элементов и лесов:

на 1 м длины

на весь пролет, не более

±25

±75

Отклонения от вертикали или проектного наклона плоскостей опалубки и линий их пересечений:
на 1 м высоты5
на всю высоту конструкций фундаментов20
стен и колонн высотой до 5 м, поддерживающих монолитные перекрытия10
то же высотой более 5 м15
колонн каркаса, связанных балками арок10
Смещение осей опалубки от проектного положения:
фундаментов15
стен и колонн8
балок прогонов, арок10
Смещение осей горизонтально перемещаемой опалубки относительно осей сооружения10
Отклонения внутренних размеров коробов опалубки балок, колонн и расстояний между внутренними поверхностями опалубки стен до проектных размеров+5

Таблица 9. Современные опалубочные системы для монолитного строительства

ХарактеристикаАлюминиевая крупнощитовая опалубка AGS-80ALАлюминиевая крупнощитовая опалубка AGS-50ALСтальная крупнощитовая опалубка AGS-80ST
Опалубка стенКаркасные модульные щиты
Н = 3 м, В = 0,25—1,2 м

Н = 3,3 м, В = 0,25—1,2 м

Н = 3 м, В = 0,3—2,4 м
Опалубка колоннКаркасные модульные щиты
Н = 3 м, сечением от 0,2 до 1 м

Н = 3,3 м, сечением от 0,2 до 1 м

Н = 3 м, сечением от 0,2 до 0,8 м
Опалубка перекрытийСтойка телескопическая (оцинкованная), алюминиевые рамы

(Н = 0,3—2,4 м, В = 1,2—1,8 м) крестовые связи, домкраты, основания, опоры под балки, алюм. балки (Н = 140, 165 мм)

Комплектующие элементыЦентрирующие клиновые замки для монтажа и демонтажа крупноразмерными элементами, подкосы для установки, рихтовки и распалубки, навесные подмости для бетонирования, накатные шпильки (стяжки) для восприятия давления бетонной смеси, шкворня, хомуты для сборки колонн
КаркасВысокоточные алюминиевые профилиСтальные специальные профили, оцинкованные методом горячего цинкования (толщина покрытия не менее 80 мкм)
ПалубаЛаминированная фанера — толщина 18 мм, марка BUF-100, ламинат с р = 220 г/м2
Средний приведенный вес30 кг/м225 кг/м240 кг/м2
Максимальный прогиб1/400 пролета
Расчетная нагрузка от давления бетонной смеси80 кПа50 кПа80 кПа

В табл. 9 приведены сведения об опалубочных системах ООО «АгриСОВГАЗ».

4. Балочные опалубки и столы для перекрытий

Рис. 6. Опалубка для балок UZ «МУЛЬТИФЛЕКС»

Рис. 7. Стол для перекрытия.

Система PD 8

Рис. 8. Стол для перекрытия «УНИПОРТАЛЬ»

5. Опоры для перекрытия, опорные леса

Система «СКАЙДЕК» — новая и быстрая опалубка для перекрытия из высокопрочного алюминия.

Рис. 9. Опалубка для перекрытия ПЕРИ «СКАЙДЕК»

Продольная балка экономит опоры — только 0,29 опор/м2 перекрытия.

Минимальные расходы на очистку — углы стока, пластмассовые рейки и порошковое покрытие почти полностью избавляют от проблем при очистке опалубки.

Конструкции «СКАЙДЕК» из алюминия — максимальный вес 15 кг.

Падающая головка дает возможность распалубки уже через одни сутки.

6. Опалубка для колонн

Рис. 10. Опалубка для колонн системы ПЕРИ «ТРИО»

Элементы опалубки для колонн могут использоваться так же, как обычные элементы опалубки стены.

Возможно бетонирование колонн сечением до 75×75 см.

Допустимое давление свежего бетона до 100 кН/м2 разрешает быстрое бетонирование.

Рис. 11. Опалубка для колонн системы ПЕРИ «РАПИД»

Допустимое давление свежего бетона до 120 кН/м2. Бесступенчатое изменение сечения до 60×60 см.

Облегченный монтаж (рама высотой 300 см весит 58 кг).

7. Круглая опалубка

Система «Рундфлекс»:

Рис. 12. Круглые опалубки ПЕРИ «РУНДФЛЕКС»

  • Настройка любого радиуса, начиная с одного метра.
  • Изменение радиуса без разборки элементов.
  • Быстрое соединение элементов выпрямляющим замком BFD.
  • Только три размера по ширине для любой конструкции. GRV-шарнирные запоры:
  • Круглая опалубка без тяжей. При замкнутом контуре не требуется тяжей.
  • Настройка любого радиуса.

8. Опалубка типа NOE

Рис. 13. Опалубочные столы NOE

Рис. 14. NOEtop (одностороннее опалубливание стен до 3,31 м опалубочной высоты)

Рис. 15. Опалубка NOElight

Рис. 16. Откидные подмости NOE AB 300

Рис. 17. Туннельная опалубка Noe

Рис. 18. Монтаж арочной туннельной опалубки «Branisko» в Словакии

Рис. 19. Откидные подмости NOE AB 300

Откидные подмости NOE AB 300.

  • Используются с передвижным устройством.
  • Имеют высокую полезную нагрузку.
  • Опалубочная высота до 5,30 м.

Рис. 20. Балочная система NOE h3O для перекрытий

Система h3O — универсальная опалубка для любых помещений различной высоты.

  • Комплект опалубки состоит из деревянных балок h3O (торцы защищены стальными элементами), вилочных головок, опорных стоек и штативов.
  • Все стальные элементы оцинкованы.
  • В качестве палубы применяются 3-слойные деревянные щиты шириной 50 см различной длины.
  • Недостатком системы является относительная недолговечность деревянных балок и невысокая оборачиваемость палубы.

Рис. 21. Опалубочные столы NOE для перекрытий

Применение опалубочных столов для перекрытий фирмы NOE позволяет добиться экономии трудозатрат и высочайших темпов строительства.

  • Складные стальные оцинкованные головки обеспечивают устойчивость и жесткость конструкции.
  • Применение балок h3O различной длины в качестве балочного настила позволяет регулировать ширину стола.
  • Применение боковых крановых захватов обеспечивает безопасность демонтажа.
  • Оцинкованный профиль C20 позволяет трансформировать длину стола путем наращивания.

Рис. 22. Опалубка NOE для балок

Система NOE UZ-Schalung — недорогое и экономичное решение для балок с поперечным сечением по высоте до 800 мм.

  • Без крепежного анкера в бетоне.
  • Нетеряемые элементы и боковое армирование.
  • Легко комбинируется с элементами опалубки перекрытия, но также применяется и самостоятельно.
  • Применение с опорными стойками и башенными опорами.
  • Оцинкованная высокопрочная сталь.
  • Простая и рациональная в монтаже и демонтаже.

Рис. 23. Опалубка для перекрытий NOEdeck

NOEdeck — система из алюминиевых щитов с интегрированной ламинированной фанерой и балок, оцинкованных опорных стоек и падающих головок из ковкого чугуна для скоростного бетонирования перекрытий.

  • Возможность демонтажа через 1—2 дня.
  • Высота опускания падающей головки — 17 см.
  • Ламинированная фанера — 12 мм.
  • Длина балок — 1500 и 2400 мм.
  • Ширина щитов — 450, 600 и 900 мм.
  • Длина щитов — 90 и 1500 мм.
  • Опалубка перекрытия и балок может выполняться одновременно.
  • Вес щита 1500×900 мм составляет 22,3 кг.
  • Трансформирование в балочную систему (без щитов).
  • Экономичность — 0,22 опоры на 1 м2 перекрытия.
  • Специальные Г-образные щиты для балок.

Рис. 24. Опалубка для перекрытий NOE SFK

NOE SFK — система из стальных щитов с интегрированной ламинированной фанерой и балок, оцинкованных опорных стоек и падающих головок из ковкого чугуна для скоростного бетонирования перекрытий.

  • Возможность демонтажа через 1—2 дня.
  • Высота опускания падающей головки — 12 см.
  • Ламинированная фанера — 12 мм.
  • Длина балок — 1200, 1500, 1800 и 2100 мм.
  • Ширина щитов — 300, 450, 600 и 750 мм.
  • Длина щитов — 1200 и 1500 мм.
  • Опалубка перекрытия и балок может выполняться одновременно.
  • 0,65 м2 опалубливаемой площади на одну опорную стойку.
  • Экономичность — 0,22 опоры на 1 м2 перекрытия.
  • Г-образные щиты для опалубливания балок.

Рис. 25. Туннельная опалубка и сводчатая опалубка

Туннельная опалубка NOE — рациональная и наиболее продуктивная опалубочная система для многоэтажного строительства, которая позволяет вести одновременно скоростное бетонирование стен и перекрытия.

  • Состоит из двух полутуннелей и щитов-вставок, которые могут быть комбинированы для получения размеров помещения в пределах от 1,00 до 7,00 м и высотой до 3,00 м.
  • Время установки 0,12—0,25 чел.ч/м2.
  • Бетонные поверхности стен и потолков после демонтажа опалубки готовы для чистовой отделки.
  • Суточный темп не срывается при неблагоприятных погодных условиях благодаря применению разработанной газовой системы отопления.

9. Шарнирные запоры

Применение системы «ТРИО-Л» выгодно на всех стройках, где нет возможности применения крана.

100% совместима с системой «ТРИО»-сталь.

Высокая устойчивость при высоких скоростях бетонирования, как у «ТРИО»-сталь.

Оснастка отличается унификацией, отсутствием неприкрепленных деталей и универсальностью.

Благодаря конструкциям из высокопрочного алюминия при одинаковом размере элементов экономится до 45% веса.

Рис. 26. Опалубки (из алюминия) для стен системы ПЕРИ «ТРИО-Л»

Просмотров:
308

Бетонирование различных конструкций

Бетонирование различных конструкций

Массивные конструкции и фундаменты

Для сокращения материальных, трудовых и денежных затрат и продолжительности строительства возведение монолитных фундаментов и массивных конструкций необходимо вести индустриальными методами, т. е. переносить большинство строительных процессов в мастерские и на заводы и комплексно механизировать остальные процессы, выполняемые на строительстве. Поэтому изготовляют опалубку и арматуру, а также приготовляют бетонную смесь в централизованном порядке. Кроме того, для уменьшения объема работ на объекте элементы опалубки и арматуры по возможности укрупняют, а при применении несущих арматурных каркасов объединяют в армоопалубочные блоки.

Монолитные фундаменты и массивные конструкции или блоки бетонируют чаще всего в разборно-переставной опалубке из готовых унифицированных элементов или в пространственных блоках-формах. При бетонировании больших массивов используют крупные опалубочные панели площадью до 30 м2, устанавливаемые кранами.

Рекламные предложения на основе ваших интересов:

Дополнительные материалы по теме:

Бетонную смесь при укладке в монолитные фундаменты и блоки подают, применяя один или несколько видов механизации: в бадьях строительными кранами, автобетоновозами и автосамосвалами по эстакадам или непосредственно в опалубку, ленточными бетоноукладчиками и конвейерами, бетононасосами, а иногда и мостовыми кранами в бадьях.

Выбор способов механизации бетонных работ зависит от местонахождения бетонного завода или установки по приготовлению смеси, конструкции фундамента или массива (объема, ширины, высоты, насыщенности арматурой и закладными частями).

При выборе способа бетонирования предусматривают минимальное число перегрузок бетонной смеси при ее перемещении к месту укладки.

Для бетонирования труднодоступных мест фундамента или блока, а также для распределения бетонной смеси по площади конструкции используют виброжелоба и ленточные бетоноукладчики. При подаче бетонной смеси в армированные конструкции с высоты более 2 м применяют виброжелоба, наклонные лотки и хоботы, а при высоте более 10 м — виброхоботы.

Бетонную смесь в неармированных и малоармированных массивах и фундаментах уплотняют с помощью ручных глубинных вибраторов ИВ-78, ИВ-79, ИВ-80. Бетонируют, как правило, горизонтальными слоями толщиной 0,3—0,4 м. Бетон в больших массивах уплотняют глубинными вибраторами ИВ-90, собранными в вибропакеты, переставляемые кранами. При этом толщина уплотняемого слоя бетона достигает 1 м. При густом армировании применяют вибраторы с гибким валом ИВ-66, ИВ-67, ИВ-47, ИВ-75.

Если процесс бетонирования организован правильно, работа бетонщиков сводится лишь к частичному распределению бетонной смеси и уплотнению ее вибраторами.

В гидротехническом строительстве при бетонировании больших неармированных блоков применяют электровиброукладочные машины на базе малогабаритного электрифицированного трактора М-663Б. Трактор оборудован вибропакетом, состоящим из четырех глубинных вибраторов ИВ-90, либо отвалом для распределения бетонной смеси. Расчетная производительность трактора при уплотнении бетонной смеси 60 м3/ч. Из одного блока в другой трактор перемещается собственным ходом либо его переставляют краном.

На рис. 54 показано бетонирование блока гидротехнического сооружения с помощью малогабаритного электрифицированного трактора, оборудованного отвалом, и электротрактора, оборудованного вибропакетом. Бетонная смесь подается к месту укладки автобетоновозом вместимостью 5 м3.

Верхнюю поверхность фундаментов уплотняют виброрейкой или поверхностными вибраторами, а затем заглаживают правилом в уровень с верхними гранями направляющих или специальных маячных досок.

Фундаменты, рассчитанные на статическую нагрузку, можно бетонировать с перерывами, но с обязательной обработкой рабочих швов.

Массивные фундаменты, воспринимающие динамические нагрузки, а также массивные гидротехнические сооружения бетонируют отдельными блоками, размеры и расположение которых предусматривают в проекте. Каждый блок бетонируют без перерыва.

Фундаментные плиты толщиной до 250 мм с одиночной арматурой при бетонировании уплотняют поверхностными вибраторами ИВ-91. Фундаментные плиты с двойной арматурой и плиты толщиной 250 мм и более — глубинными вибраторами.

Рис. 54. Бетонирование блока с помощью малогабаритных электротракторов М-663Б

Закладные части (например, анкерные болты, пазовые конструкции) устанавливают непосредственно перед бетонированием с помощью тщательно выверенных кондукторов (рис. 55), которые закрепляют на специальных каркасах, остающихся в бетоне. Во время укладки бетонной смеси конструкция кондукторов должна исключить возможность отклонения закладных частей от проектного положения. Резьбу установленных в кондукторах болтов вместе с гайками смазывают маслом и обертывают толем.

Рис. 55. Кондуктор для установки анкерных болтов:
1 — подвижной зажим, 2 — отверстия для крепления выдвижных стоек кондуктора, 3 —зажимы для закрепления анкерных болтов

Для уменьшения расхода цемента целесообразно укладывать в бетон отдельные камни, называемые «изюмом», крупностью более 150 мм. Наибольший размер камня-«изюма» не должен превышать Уз наименьшего размера бетонируемого без перерыва блока или массива. Для «изюма» отбирают камни без трещин. Применять камни с гладкой (окатанной) поверхностью нельзя из-за плохого сцепления их с бетоном. При возведении массивных конструкций из легкого бетона на пористых заполнителях укладка «изюма» не допускается.

Перед укладкой камень тщательно очищают и обмывают струей воды под напором. Расстояние между укладываемыми камнями должно допускать применение глубинного вибратора, т. е. оно должно быть не менее 20 см. В этом случае вокруг каждого камня будет достаточный слой бетона. Камни также не должны соприкасаться с арматурой и закладными частями. Расстояние от камня до опалубки должно быть не менее 30 см.

Уменьшение расхода цемента при применении «изюма» ведет к снижению разогрева бетона от экзотермии (тепловыделения при схватывании и твердении цемента), что имеет большое значение, особенно при высоких темпах возведения массивных бетонных сооружений.

Подстилающий слой под ноль

Бетонный подстилающий слой (подготовку) устраивают под бетонные, асфальтовые и другие полы. Для подстилающего слоя применяют обычно жесткие бетонные смеси.

При плотных грунтах бетонную смесь укладывают в подстилающий слой непосредственно на спланированный грунт, при более слабых грунтах — на втрамбованный в грунт слой щебня. При слабых грунтах подстилающий слой бетона иногда армируют сеткой из арматурной стали.

Перед бетонированием подстилающего слоя устанавливают маячные направляющие доски, которые прибивают к кольям, забитым в грунт. Маячные доски располагают на расстоянии 3—4 м одна от другой, причем верхняя грань доски должна находиться на уровне поверхности подстилающего слоя.

Бетонную смесь в подстилающий слой и покрытие пола укладывают полосами шириной 3—4 м, отделенными маячными досками. Полосы бетонируют через одну. Промежуточные полосы бетонируют после затвердения бетона в смежных полосах. Перед бетонированием промежуточных полос маячные доски снимают.

В бетонном подстилающем слое устраивают через каждые две полосы продольные и через 9—12 м по длине полос поперечные деформационные швы (рис. 56), которые разбивают площадь бетонирования на отдельные плиты размером от 6X9 до 8X12 м. Кроме того, в каждой плите между смежными полосами бетонирования образуются рабочие швы.

Боковые грани полос, образующие продольный деформационный шов, обмазывают горячим битумом слоем 1,5—2 мм перед укладкой бетонной смеси в смежную полосу, примыкающую к обработанной битумом грани. Боковые грани полос в рабочем шве битумом не обмазывают.

Поперечный деформационный шов образуют с помощью металлической полосы шириной 80—100 мм и толщиной 4—6 мм, заглубляемой в бетонный подстилающий слой на Уз его толщины. Полосу оставляют в бетоне на 20—40 мин, после чего ее осторожно извлекают. Образовавшийся паз после окончательного затвердения бетонной смеси тщательно очищают и заливают битумом или цементным раствором.

Рис. 56. Расположение швов при бетонировании подстилающего слоя: I—V — цолосы бетонирования в порядке очередности укладки бетонной смеси;, 1—25 — очередность бетонирования отдельных плит

Бетонную смесь для бетонирования подстилающего слоя подают на место укладки обычно в автобетоновозах. Уплотняют ее виброрейкой, представляющей собой металлическую балку (тавр, рельс) длиной 4,1 м, на середине которой укреплен один или два электродвигателя от поверхностного вибратора ИВ-91. Вибробрус передвигают по маячным направляющим доскам или по поверхности ранее забетонированных смежных полос. В небольших помещениях (площадью до 100 м2) смесь уплотняют поверхностными вибраторами ИВ-91.

Бетонные покрытия полов делают однослойными или двухслойными. Однослойные покрытия толщиной 25—50 мм укладывают на основание по маячным рейкам и уплотняют виброрейкой или поверхностным вибратором.

При укладке бетонной смеси двумя слоями (подстилающий слой и чистый пол) нижний слой уплотняют поверхностным вибратором ИВ-91. Верхний слой укладывают до начала схватывания бетонной смеси в нижнем слое и уплотняют виброрейкой, перемещаемой по маячным доскам.

В конце рабочей смены в местах, где намечено закончить укладку бетонной смеси, устанавливают доску на ребро, после чего укладывают последнюю порцию бетонной смеси и вибрируют ее вдоль края. Если, нет перегородки, устанавливать виброрейку у края уложенного слоя нельзя, так как при этом край слоя будет оползать.

В стесненных местах (между колоннами, фундаментами под оборудование, верх которых расположен выше уровня пола) бетонную смесь заглаживают гладилкой (рис. 57, а) на длинной рукоятке или полутерком (рис. 57, б).

Цементное молоко, выступающее на поверхность подстилающего слоя или покрытия при уплотнении бетонной смеси, удаляют легким скребком с резиновой лентой (рис. 57, в).

Рис. 57. Ручной инструмент для заглаживания поверхностей бетона:
а — гладилка, б — деревянный полутерок, в — скребок с резиновой лентой для удаления цементного молока, г—гладильная доска, д — прорезиненная лента, е — кельма

Рис. 58. Машина СО-103 для затирки и выравнивания бетонных поверхностей:
1 — затирочный диск, 2 — съемные колеса, 3 — рукоятка управления, 4 — выключатель, 5 — кабель, 6 — электродвигатель, 7 — вспомогательная рукоятка для перестановки машины

Поверхность чистого бетонного пола через некоторое время после укладки по еще не затвердевшему бетону затирают с помощью машины СО-103 (рис. 58) или СО-89. Машина имеет затирочный диск 1 диаметром 600 мм, который приводится во вращение электродвигателем 6 мощностью 1,5 кВт. Диск совершает ПО об/мин, выравнивая и заглаживая при этом бетонную поверхность пола. Масса машины 100 кг. Производительность 40 м2/ч. Обслуживает машину один рабочий. Машина снабжена съемной парой колес 2 для ее перемещения.

При малых объемах работ окончательно отделывают поверхность бетонного пола гладильной доской (см. рис. 57, г) или брезентовой прорезиненной лентой (см. рис. 57, д) шириной 300— 400 мм, концы которой прикреплены к валикам, служащим ручками. Длина ленты должна быть на 1 —1,5 м больше ширины бетонируемой полосы.

Через 30 мин после окончания бетонирования рабочие лентой заглаживают уплотненный бетон. К этому времени на поверхности бетона выступает тонкая пленка воды, которую рабочие сгоняют, затирая поверхность легкими продольными и поперечными движениями ленты. Рабочие через 15—20 мин возвращаются к заглаженному слою и окончательно заглаживают бетон более короткими движениями ленты.

Примерно через 30 мин после этого бетон обрабатывают с перекидного мостика металлическим полутерком, обнажая зерна гравия (щебня), что создает хорошее сопротивление поверхности бетона истиранию. Если высокой прочности на истирание не требуется, то по бетонной подготовке устраивают цементный пол из слоя цементного раствора, приготовленного на крупном песке.

Для придания полу повышенной плотности применяют железне-ние поверхности бетона: механическое — с помощью затирочной машины СО-ЮЗ или ручное — стальными кельмами (см. рис. 57,в). Железнение заключается в том, что сухой и тщательно просеянный цемент втирают стальным инструментом в поверхность влажного бетона до появления на нем ровного блеска. Если бетон уже подсох, то перед подсыпкой цемента поверхность смачивают водой до насыщения.

Стены и перегородки

Стены и перегородки в разборно-переставной опалубке бетонируют без перерыва участками высотой не более 3 м.

При подаче бетонной смеси с высоты более 2 м применяют звеньевые хоботы. Тонкие стены и перегородки толщиной менее 15 см, где применять хоботы невозможно, бетонируют ярусами высотой до 2 м, при этом с одной стороны опалубку возводят сразу на всю высоту. К этой опалубке крепят арматуру. Вторую сторону опалубки возводят сначала на высоту одного яруса, а по окончании бетонирования яруса монтируют опалубку второго яруса и т. д. Уплотняют бетонную смесь глубинными или наружными вибраторами. Возобновляют бетонирование на следующем по высоте участке стены или перегородки лишь после устройства рабочего шва.

При необходимости бетонирования без рабочих швов участков стен и перегородок высотой более 3 м необходимо устраивать перерывы в работе для осадки бетонной смеси. Продолжительность перерывов должна быть не менее 40 мин и не более 2 ч.

При бетонировании стен резервуаров для хранения жидкостей необходимо непрерывно укладывать бетонную смесь на всю высоту слоями высотой не более 0,8 длины рабочей части вибратора. В исключительных (аварийных) случаях разрешается устраивать рабочий шов с последующей тщательной обработкой его поверхности. Стыки стен и днища резервуаров выполняют в местах, предусмотренных проектом.

В больших резервуарах окружность делят на секции вертикальными швами и бетонируют секционно, но лучше и такие резервуары бетонировать по всей окружности непрерывно. портландцемент марки не менее 400 с началом схватывания не ранее 3 ч и концом схватывания не позднее 6 ч. Водоцементное отношение должно быть не более 0,5 для районов с суровым климатом и 0,55 — для остальных районов.

Размер зерен крупного заполнителя должен быть не более !/е наименьшего размера поперечного сечения бетонируемой конструкции, а для густоармированных конструкций — не более 20 мм.

Бетонную смесь в подвижные формы подают бадьями или бетононасосами. При заполнении углов форм применяют лопаты и ковши.

Бетонную смесь уплотняют вибраторами с гибким валом или штыкуют вручную шуровками (металлическими стержнями). Во избежание повреждения нижележащих слоев бетона нельзя упирать вибронаконечник в опалубку или арматуру.

Темп укладки бетонной смеси определяется наиболее выгодной рабочей скоростью подъема форм, исключающей возможность как сцепления уложенного бетона с опалубкой, так и оползания его по выходе из форм. При такой скорости бетон, освобождающийся от опалубки, на ощупь твердый, но следы от щитов опалубки на нем легко заглаживаются. ительностью более 2 ч. При более длительных перерывах необходимо продолжать медленный подъем форм до момента появления между бетоном и стенками опалубки различимого на глаз зазора. Перед возобновлением бетонирования поверхность затвердевшего бетона в шве должна быть обработана по правилам, изложенным в § 11.

Поверхность стен, бетонируемых в скользящей опалубке, затирают сразу по выходе бетона из форм, используя специальные подмости, подвешенные к формам. Бетон затирают стальными терками без добавления раствора, лишь слегка смачивая его водой с помощью кисти. Одновременно заделывают раковины и исправляют дефекты бетонирования.

При сухих ветрах или температуре наружного воздуха 30°С и выше от козырька опалубки до настила подмостей делают защитные фартуки из брезента, мешковины, Забетонированная часть конструкции (сооружения) высотой не более 10 м должна быть освидетельствована, чтобы было можно корректировать ее положение. Результаты освидетельствования и приемки заносят в журнал производства работ.

Стены в горизонтально-скользящей (к а т у -чей) опалубке при возведении конструкций большой протяженности (подпорных стен, тоннелей, коллекторов, водоводов и других сооружений, возводимых открытым способом) бетонируют поярусно. Бетонную смесь, приготовленную на портландцементе марки не менее 400 с началом схватывания не ранее 1 ч и концом схватывания не позднее 6 ч, укладывают на всю высоту опалубочного щита непрерывно, не доходя до верха щитов на 50—70 мм. Опалубку перемещают по горизонтали на следующую позицию после набора уложенным бетоном требуемой распалубочной прочности.

Колонны

Колонны со сторонами сечения от 0,4 до 0,8 м при отсутствии перекрещивающихся хомутов бетонируют без перерыва участками высотой не более 5 м, свободно сбрасывая в опалубку бетонную смесь непосредственно из тары. При спуске бетонной смеси с большей высоты применяют звеньевые хоботы.

Колонны со сторонами сечения менее 0,4 м и колонны любого сечения, имеющие перекрещивающиеся хомуты, которые вызывают расслоение бетонной смеси при ее падении, бетонируют без перерыва участками высотой не более 2 м. В этом случае бетонную смесь подают через окна, устраиваемые в боковых стенах опалубки. Уплотняют бетонную смесь глубинными или наружными вибраторами. Следующие по высоте участки бетонируют только после устройства рабочего шва.

При большей высоте участков колони, бетонируемых без рабочих швов, необходимо устраивать перерывы в бетонировании для осадки бетонной смеси. Продолжительность перерыва должна быть не менее 40 мин и не более 2 ч.

Для строгого соблюдения толщины защитного слоя в колоннах применяют специальные прокладки, изготовленные из цементного раствора и прикрепляемые до бетонирования к стержням арматуры вязальной проволокой, заложенной в прокладки при их изготовлении.

Опалубку высоких колонн монтируют только е трех сторон, а с четвертой ее наращивают в процессе бетонирования. Если над колоннами расположены балки и прогоны с густой арматурой, не позволяющей бетонировать колонны сверху, то бетонировать их разрешается до установки арматуры примыкающих к ним балок.

Колонны, как правило, бетонируют на всю высоту этажа без рабочих швов. Рабочие швы можно устраивать только на уровне верха фундамента А— А (рис. 59, а) или у низа прогонов и балок Б — б.

Рис. 59. Расположение рабочих швов при бетонировании колонн:
а — колонна, поддерживающая ребристое перекрытие, б — колонна с подкрановыми балками, в — колонна безбалочных перекрытий, г — стойка и ригель рамы; 1 — фермы перекрытий, 2 — подкрановые балки, 3 — консоли для подкрановых балок; А—А, Б—Б, В—В, Г—Г — положение рабочих швов

В колоннах промышленных цехов рабочие швы можно устраивать на уровне верха фундамента А — А (рис. 59, б), на уровне верха подкрановых балок Б — Б или на уровне низа консолей (выступов) В—В, поддерживающих подкрановые балки. В колоннах безбалочных перекрытий можно устраивать швы на уровне верха фундамента А — А (рис. 59, в) и низа капителей Б — Б. Капитель следует бетонировать одновременно с плитой перекрытия. Рамные конструкции возводят с перерывом между бетонировав нием колонн (стоек) и ригелей рам, устраивая рабочие швы у низа или верха скоса (вута) Г—Г (рис. 59, г).

Перекрытия и отдельные балки

Перекрытия (балки и плиты), монолитно связанные с колоннами и стенами, бетонируют не ранее чем через 1—2 ч после бетонирования колонн и стен из-за необходимости первоначальной осадки уложенной в них бетонной смеси.

Балки (прогоны) и плиты ребристых перекрытий бетонируют, как правило, одновременно. Балки, арки и тому подобные конструкции при высоте более 80 см бетонируют отдельно от плит, устраивая рабочие швы на 2—3 см ниже уровня нижней поверхности плиты, а при наличии в плите вутов — на уровне низа вута плиты.

Для образовани защитного слоя в балках и прогонах применяют специальные прокладки, изготовленные из цементного раствора, на которые устанавливают арматуру. Бетонщики по мере бетонирования слегка встряхивают арматуру с помощью металлических крючьев, следя за тем, чтобы под арматурой образовался защитный слой бетона необходимой толщины.

Рис. 60. Расположение рабочих швов при бетонировании ребристых перекрытий в направлении, параллельном второстепенным! (а) и главным (б) балкам:

В балки и прогоны бетонную смесь укладывают горизонтальными слоями толщиной 30—50 см в зависимости от типа применяемого вибратора. Если балки густо армированы, то при бетонировании применяют глубинные вибраторы ИВ-75, ИВ-66. В прогонах и балках больших размеров бетонную смесь уплотняют вибраторами ИВ-67 или ИВ-79. В местах пересечения арматуры прогонов и балок при невозможности применения вибраторов бетонную смесь уплотняют штыкованием.

В плиты бетонную смесь укладывают по маячным рейкам, которые устанавливают на опалубке рядами через 2— 2,5 м и прикрепляют к бобышкам, расположенным на опалубке. Верхнюю плоскость рейки располагают на уровне верха плиты. После снятия реек и бобышек оставшиеся в плите углубления заполняют бетонной смесью.

Вибраторы для уплотнения бетонной смеси выбирают в зависимости от толщины плит и вида армирования (табл. 9).

Выравнивают и заглаживают поверхность плиты затирочной машиной СО-103, а при малых объемах работ — правилом и гладилками.

Рабочий шов при бетонировании плоских плит можно устраивать в любом месте параллельно меньшей стороне плиты. При бетонировании ребристых перекрытий в направлении, параллельном второстепенным балкам, а также отдельных балок шов устраивают в пределах средней трети пролета балок (рис. 60, а), а при бетонировании в направлении, параллельном главным балкам, — в пределах двух средних четвертей пролета балок и плит (рис. 60, б). У опор рабочие швы устраивать нельзя, так как впоследствии в швах могут появиться трещины. В балках и плитах рабочие швы должны быть вертикальными, поэтому в намеченных местах перерыва бетонирования в плитах ставят рейки по толщине плиты, а в балках —щитки с вырезами для пропуска арматуры.

Арки и своды

Своды большой протяженности делят по длине на отдельные участки бетонирования рабочими швами, перпендикулярными образующей свода. Бетонную смесь укладывают на каждом участке арок и сводов одновременно с двух сторон от пят к замку (от опор к середине), что обеспечивает сохранность проектной формы опалубки в течение всего периода бетонирования.

Рис. 61. Расположение усадочных
швов в своде: 1 — пяты свода, 2 — усадочные швы, 3 — замковая полоса; /, //, III — порядок бетонирования

Если возникает опасность выпучивания, т. е. поднятия опалубки у замка (ключа) свода или арки во время бетонирования боковых частей, то незабетонированный участок опалубки в замке временно нагружают (например, мешками с песком). При крутых сводах участки у опор бетонируют в двусторонней опалубке, причем вторую (верхнюю) опалубку устанавливают отдельными щитами по ходу бетонирования.

Промежутки между полосами (усадочные швы) 2 (рис. 61), оа* тавляемые шириной примерно 300—500 мм, бетонируют после того как произойдет основная усадка бетона в полосах II и III, т. е. через пять дней после окончания их бетонирования. Усадочные швы бетонируют малоподвижной бетонной смесью, которую вибрируют. Затяжки сводов и арок, имеющих натяжные приспособления, бетонируют после подтягивания этих приспособлений.

В сводах бетонную смесь уплотняют поверхностными вибраторами ИВ-91, а при густом армировании ее предварительно прорабатывают вибраторами ИВ-66, ИВ-67 или ИВ-79.

Сроки и порядок раскружаливания арок и сводов устанавливаются проектом сооружения.

Обделки туннелей

Туннельные обделки чаще всего бетонируют параллельно € проходкой туннеля. При этом скорость возведения обделки примерно равна скорости проходки туннеля.

Параллельное ведение проходческих и бетонных работ сокращает общий срок строительства туннеля, но при небольших размерах поперечного сечения туннеля вызывает значительные затруднения и неудобства, особенно при транспортировании породы от забоя к порталам и перевозке бетонной смеси и других материалов от порталов к забою. По этой причине в туннелях малой площади поперечного сечения с однопутным движением, строящихся в прочных породах, обделку возводят по окончании проходки всего туннеля или его участка между промежуточными дополнительными забоями.

Туннельную обделку бетонируют или непрерывно по всему поперечному сечению выработки, или в определенной последовательности по отдельным частям контура. В последнем случае возможны два решения: сначала бетонируют лоток туннеля или, наоборот, свод и стены.

Своды туннелей бетонируют одновременно с двух сторон — от пят к замку радиальными слоями. Замок бетонируют наклонными слоями вдоль свода, а опалубку закладывают по мере бетонирования короткими участками от кружала до кружала. Замковые рабочие швы делают радиальными.

Бетонную смесь для обделки туннелей, как правило, приготовляют вне туннеля на бетонном заводе, располагаемом вблизи портала. В коротких туннелях у портала устанавливают бетононасос (или пневмонагнетатель), подающий бетонную смесь по бетоно-воду непосредственно за опалубку.

При большой длине туннеля бетонную смесь можно доставлять от портала в автосамосвалах или вагонетках 9 (рис. 62) к пневмонагнетателю 5, который подает смесь за опалубку I—IV.

В связи с тем, что смесь в пути расслаивается, предпочитают приготовлять ее в самом туннеле, если позволяют его размеры. В этом случае в туннеле располагают бетонопоезд, состоящий из бетононасоса или пневмонагнетателя, бетоносмесителя и передвижного конвейера. Заполнители и цемент, отмеренные в необходимых количествах, подвозят к бетоносмесителю в вагонетках. Применение передвижного бетонопоезда позволяет при бе-тонировани обделки туннеля пользоваться бетоноводом небольшой длины и упростить процесс бетонирования.

За опалубку бетонную смесь подают с торца или через люки в опалубке с помощью бетононасоса или пневмонагнетателя. В боковые стены туннеля и лоток бетонную смесь можно также подавать опрокидными вагонетками с применением распределительных желобов.

Уплотняют бетонную смесь послойно глубинными вибраторами через окна, предусматриваемые в каждой опалубочной секции, или наружными вибраторами, прикрепляемыми к опалубке. По окончании бетонирования и достижении бетоном необходимой прочности на одном участке секцию катучей опалубки передвигают на следующий участок, и все операции повторяют.

Если стены обделки туннеля бетонируют после возведения свода, то перед бетонированием опалубку с нижней поверхности пят свода удаляют и поверхность тщательно очищают. Бетонируют стены горизонтальными слоями с одновременным наращиванием опалубки до высоты, не доходящей до пяты свода на 40 см. Пространство между пятой свода и примыкающей стеной заполняют жесткой бетонной смесью и тщательно ее уплотняют. Предварительно на участке примыкания закладывают трубки для последующего нагнетания цементного раствора, обеспечивающего плотность шва примыкания.

Иногда при бетонировании туннельных обделок, кроме обычного метода укладки готовой бетонной смеси за опалубку, применяют раздельное бетонирование, заключающееся в последовательной укладке в обделку сначала крупного заполнителя, а затем цемент-но-песчаного раствора. Этот способ встречается при строительстве гидротехнических туннелей, например в двухслойных конструкциях обделок, при укладке наружного слоя обделки небольшой толщины за первый (внутренний) слой ее, возведенный из сборного железобетона или стальной оболочки.

Крупный заполнитель (чаще всего гравий) до нагнетания в него раствора должен быть хорошо уплотнен вибрированием или укладкой его под давлением гравиенагнетателями. Затем под давлением нагнетают раствор высокой подвижности, достаточной, чтобы заполнить все мельчайшие зазоры между зернами крупного заполнителя. Нагнетание начинают с нижней части обделки.

Раздельное бетонирование особенно эффективно в тех случаях, когда подача бетонной смеси бетоноводом в узкий зазор за-трубного пространства затруднена даже на длину одной секции внутренней оболочки, дополнительная обработка глубинным вибратором уложенной смеси неосуществима, а наружные вибраторы могут не дать необходимого уплотнения. При нагнетании раствора им одновременно заполняют мелкие поры и трещины в породе.

При возведении наружного слоя обделки методом раздельного бетонирования отпадает необходимость в последующем нагнетании раствора за обделку.

строительных чертежей. Раздел B: Бетонная конструкция

Строительные чертежи. Раздел B: Бетонная конструкция

Карибское бедствие
Проект смягчения последствий
Осуществляется Организацией американских государств
Отдел устойчивого развития и окружающей среды
для Управления USAID по оказанию помощи при стихийных бедствиях за рубежом и Карибской региональной программы

Введение | Раздел
А | Раздел Б| Раздел С | Раздел D
| Раздел Е | Раздел F  | Раздел G
Загрузите файлы AutoCAD DWG (zip-архив): Раздел A | Раздел Б | Раздел С |
Секции D-G

Рисунок B-1 : Допустимое расположение ленточных фундаментов

Все наружные стены и внутренние несущие стены должны опираться на усиленные
бетонные ленточные фундаменты. Внутренние стены могут поддерживаться за счет утолщения плиты под
стену и соответствующим образом укрепить ее. Фундаменты, как правило, должны располагаться на слое
грунта или камня с хорошими несущими характеристиками. К таким почвам относятся плотные пески,
мергель, другие зернистые материалы и твердые глины.

Фундамент должен быть залит не менее чем от 1 6 дюймов до 2 0 дюймов.
под землей, толщиной не менее 9 дюймов и шириной не менее 24 дюймов или
минимум в три раза больше ширины стены, непосредственно поддерживаемой им. Где
в качестве несущего материала фундамента должны использоваться глины, ширина фундамента должна быть
увеличен до минимума 2 6 дюймов

Рисунок B-2 : Типовая деталь фундамента

Когда отдельные железобетонные колонны или колонны из бетонных блоков
используемые они должны поддерживаться квадратными фундаментами не менее 2-0 дюймов квадратного сечения и
толщиной 12 дюймов. Для фундаментов колонн минимальное армирование должно быть
стержни диаметром 6 дюймов в обоих направлениях, образующие сетку 6 дюймов.

Рисунок B-3 : Армирование ленточных фундаментов

Армирование фундамента необходимо для обеспечения непрерывности
структура. Это особенно важно в случае плохого грунта или при
здание может быть подвержено землетрясению. Предполагается, что армирование
деформированные стальные стержни с высоким пределом текучести, которые обычно поставляются в OECS. Для полосы
фундаментов минимальное армирование должно состоять из 2-х стержней № 4 («»), уложенных
продольно, а стержни диаметра расположены поперечно на расстоянии 12 дюймов.

Рисунок B-4 : Бетонный пол в деревянной конструкции

Рисунок B-5 : Бетонный ленточный фундамент и бетонное основание с
Деревянное строительство

Приемлемое устройство фундамента небольшого деревянного дома
с бетонным или деревянным полом показано на этих рисунках. Эта конструкция подходит для
достаточно жесткие почвы или мергель. Там, где здание будет стоять на скале, толщина
Фундамент может быть уменьшен, но деревянные постройки очень легкие, и их легко снести ветром.
их основы. Поэтому здание должно быть надежно закреплено болтами к бетонному основанию,
и опоры должны быть достаточно тяжелыми, чтобы предотвратить подъем.

Рисунок B-6 : Типовые детали кирпичной кладки

Бетонные блоки, используемые в стенах, должны быть прочными и не иметь трещин и
их края должны быть прямыми и верными. Номинальная ширина блоков для наружных стен
и несущие внутренние стены должны быть не менее 6 дюймов, а лицевая оболочка a
минимальная толщина 1″. Наружные стены лучше строить толщиной 8″.
бетонный блок. Ненесущие перегородки можно соорудить из блоков с
номинальная толщина 4 дюйма или 6 дюймов. Стены из блоков следует армировать обеими
вертикально и горизонтально; это должно противостоять нагрузкам от ураганов и землетрясений. это
нормальная практика в большинстве OECS использовать бетонные колонны на всех углах и
перекрестки. Дверные и оконные косяки должны быть усилены.

Рекомендуемая минимальная арматура для конструкции из бетонных блоков
выглядит следующим образом:

    1. Стержни диаметром 4 дюйма на углах по вертикали.
    2. Стержни диаметром 2 дюйма на стыках по вертикали.
    3. Стержни диаметром 2 дюйма на косяках дверей и окон
    4. для армирования горизонтальной стены используйте стержни Dur-o-waL (или аналогичные) или стержни.
      каждый второй курс следующим образом:
    5. Блоки 4 дюйма 1 бар
      6-дюймовые блоки 2 стержня
      8-дюймовые блоки 2 стержня

    6. Для армирования вертикальной стены используйте стержни, расположенные следующим образом:
    7. 4-дюймовые блоки 32
      6-дюймовые блоки 24
      8-дюймовые блоки 16

Рисунок B-7 : Деталь бетонной колонны

Столбцы должны иметь минимальные размеры 8 x 8 дюймов и могут быть
образован опалубкой с четырех сторон или опалубкой с двух сторон с блочной кладкой с двух других.
Минимальная арматура колонны должна состоять из стержней диаметром 4 с хомутами на
6 дюймов. Колонна с заполненным сердечником или колонна из залитого бетона должна быть полностью
высота до поясного хода (кольцевой балки) у каждого дверного косяка.

Рисунок B-8 : Альтернативные варианты расположения фундамента для блочной кладки

Этот железобетонный фундамент выполнен монолитно с
плита перекрытия. Состоит из серии плитных утолщений под стены с
минимум 12 дюймов в глубину по периметру. Фундамент расположен полностью на хорошо
уплотненный гранулированный материал.

Рисунок B-9: Деталь плиты перекрытия

Железобетонная плита перекрытия остается свободной от периметра
стены. Армирующая сетка в плите укладывается сверху с крышками 1 дюйм.
Плита сооружается на хорошо уплотненной зернистой засыпке, щебне или мергеле.

Рисунок B-10 : Альтернативная деталь перекрытия

Висячая железобетонная плита привязана к внешней
балка на уровне пола. Важна верхняя (стальная) арматура. Главный
арматура должна быть порядка «диаметра в центрах 9 дюймов», а
распределительная сталь диаметром 3/8 дюйма с центрами 12 дюймов.

Рисунок B-11 : Деталь крепления рельса Vernadah к колонне

Важно, чтобы поручни были надлежащим образом закреплены в боковых стенках.
столбец. Как минимум болты должны быть оцинкованы для предотвращения коррозии.
Для крепления балясин к бетону рекомендуется использовать эпоксидный раствор или химические анкеры.
столбец.

Рисунок B-12 : Устройство армирования подвесных плит

Изгиб и фиксация арматуры должны выполняться квалифицированными рабочими.
Необходимо соблюдать осторожность, чтобы поддерживать верхнюю сталь в верхней части с соответствующим покрытием.

Рисунок B-13 : Устройство усиления для
Подвесные балки

Изгиб и фиксация арматуры должны выполняться квалифицированными рабочими.
Необходимо соблюдать осторожность, чтобы поддерживать верхнюю сталь в верхней части с соответствующим покрытием.

Рисунок B-14 : Устройство усиления для
Подвесные консольные балки

Изгиб и фиксация арматуры должны выполняться квалифицированными рабочими.
Необходимо соблюдать осторожность, чтобы поддерживать верхнюю сталь в верхней части с соответствующим покрытием.

Рисунок B-15 : Устройство усиления для
Подвесные лестницы

Введение | Раздел А
| Раздел Б| Раздел С | Раздел D | Раздел Е | Раздел F  | Раздел G

Вопрос по высоте заливки колонны

7.1.
Работы в электроустановках могут проводиться по распоряжению, являющемуся
письменным заданием на производство работы, определяющим ее содержание, место,
время, меры безопасности (если они требуются) и работников, которым поручено ее
выполнение, с указанием их групп по электробезопасности (далее — распоряжение).
Распоряжение имеет разовый характер, срок его действия определяется продолжительностью
рабочего дня или смены исполнителей.

При
необходимости продолжения работы, при изменении условий работы или состава
бригады распоряжение должно отдаваться заново.

При
перерывах в работе в течение одного дня повторный допуск осуществляется
производителем работ.

7.2.
Распоряжение отдается производителю работ и допускающему. В электроустановках,
не имеющих местного оперативного персонала, в тех случаях, когда допуск к
работам на рабочем месте не требуется, распоряжение отдается непосредственно
работнику, выполняющему работу.

7.3.
Работы, выполнение которых предусмотрено по распоряжению, могут по усмотрению
работника, выдающего распоряжение, проводиться по наряду.

7.4.
Распоряжение допускается выдавать для работы поочередно на нескольких
электроустановках (присоединениях).

7.5.
Допуск к работам по распоряжению должен быть оформлен в журнале учета работ по
нарядам и распоряжениям.

7.6. По
распоряжению оперативным и оперативно-ремонтным персоналом или под его
надзором, работниками, выполняющими техническое обслуживание и ремонт, монтаж,
наладку и испытание электрооборудования (далее — ремонтный персонал), в
электроустановках напряжением выше 1000 В разрешается проводить работы,
выполняемые безотлагательно для предотвращения воздействия на человека опасного
производственного фактора, который приведет к травме или другому внезапному
резкому ухудшению здоровья, а также работы по устранению неисправностей и
повреждений, угрожающих нарушением нормальной работы оборудования, сооружений,
устройств ТАИ, СДТУ, электро- и теплоснабжения потребителей (далее — неотложные
работы) продолжительностью не более 1 часа без учета времени на подготовку
рабочего места.

Неотложные
работы, для выполнения которых требуется более 1 часа или участие более трех
работников, включая работника из оперативного и оперативно-ремонтного
персонала, осуществляющего надзор в случае выполнения этих работ ремонтным
персоналом, должны проводиться по наряду в соответствии с требованиями Правил.

7.7. При проведении работ производитель работ (наблюдающий) из
числа оперативного персонала, выполняющий работу или осуществляющий наблюдение
за работающими в электроустановках напряжением выше 1000 В, должен иметь группу
IV, а в электроустановках напряжением до 1000 В — группу III. Члены бригады,
работающие в электроустановках напряжением до и выше 1000 В, должны иметь
группу III.

Допуск к
работам в электроустановках должен быть осуществлен после выполнения
технических мероприятий по подготовке рабочего места, определяемых работником,
выдающим распоряжение.

7.8. В
электроустановках напряжением выше 1000 В допускается выполнять по распоряжению
работы на электродвигателе, от которого кабель отсоединен и концы его замкнуты
накоротко и заземлены; на генераторе, от выводов которого отсоединены шины и
кабели; в РУ на выкаченных тележках КРУ, у которых шторки отсеков заперты на
замок, а также работы на нетоковедущих частях, не требующие снятия напряжения и
установки временных ограждений.

7.9.
Допускается выполнение работ по распоряжению в электроустановках напряжением до
1000 В, кроме работ на сборных шинах РУ и на присоединениях, по которым не
исключена подача напряжения на сборные шины, а также на ВЛ с использованием
грузоподъемных машин и механизмов. Работы по обслуживанию сети наружного
освещения выполняются по распоряжению с применением механизмов при выполнении
условий, предусмотренных пунктом 38.76
Правил.

7.10. В
электроустановках напряжением до 1000 В, расположенных в помещениях, кроме
особо опасных и в особо неблагоприятных условиях в отношении поражения людей
электрическим током, работник, имеющий группу III и право быть производителем
работ, имеет право работать единолично.

7.11. При
монтаже, ремонте и эксплуатации вторичных цепей, устройств релейной защиты,
измерительных приборов, электроавтоматики, телемеханики, связи, включая работы
в приводах и агрегатных шкафах коммутационных аппаратов, независимо от того,
находятся они под напряжением или нет, производителю работ разрешается по
распоряжению отключать и включать вышеуказанные устройства, а также опробовать
устройства защиты и электроавтоматики на отключение и включение выключателей с
разрешения оперативного персонала.

7.12. В
электроустановках напряжением выше 1000 В одному работнику, имеющему группу III,
по распоряжению допускается проводить:

благоустройство
территории ОРУ, скашивание травы, расчистку от снега дорог и проходов;

ремонт и
обслуживание устройств проводной радио- и телефонной связи, осветительной
электропроводки и арматуры, расположенных вне камер РУ на высоте не более 2,5 м;

нанесение
(восстановление) диспетчерских (оперативных) наименований и других надписей вне
камер РУ;

наблюдение
за сушкой трансформаторов, генераторов и другого оборудования, выведенного из
работы;

обслуживание
маслоочистительной и прочей вспомогательной аппаратуры при очистке и сушке
масла;

работы на
электродвигателях и механической части вентиляторов и маслонасосов
трансформаторов, компрессоров;

другие
работы, предусмотренные Правилами.

7.13. По распоряжению единолично уборку коридоров ЗРУ и
электропомещений с электрооборудованием напряжением до и выше 1000 В, где
токоведущие части ограждены, имеет право выполнять работник, имеющий группу II.
Уборку в ОРУ имеет право выполнять один работник, имеющий группу III.

7.14. На
ВЛ по распоряжению могут выполняться работы на проводящих частях (частях
электроустановки, на которых не исключено появление напряжения в аварийных
режимах работы, например: корпус электрической машины), не требующих снятия
напряжения, в том числе:

с подъемом
до 3 м,
считая от уровня земли до ног работающего;

без
разборки конструктивных частей опоры;

с
откапыванием стоек опоры на глубину до 0,5 м;

по
расчистке трассы ВЛ, когда исключено падение на провода вырубаемых деревьев,
сучьев, также исключено приближение на недопустимое расстояние к проводам
работников, осуществляющих обрубку веток и сучьев, и применяемых ими
приспособлений и механизмов.

7.15. Одному работнику, имеющему группу II, разрешается
выполнять по распоряжению следующие работы:

осмотр ВЛ
в светлое время суток при благоприятных метеоусловиях, в том числе с оценкой
состояния опор, проверкой загнивания деревянных оснований опор;

восстановление
постоянных обозначений на опоре;

замер
габаритов угломерными приборами;

противопожарную
очистку площадок вокруг опор;

окраску
бандажей на опорах.

7.16. При
выполнении работ по распоряжениям, выдаваемым оперативным персоналом
подчиненному оперативному персоналу в смене, записи о начале, окончании работ,
мероприятиях по подготовке рабочего места, характере работы и составе бригады
выполняются только в оперативных журналах.

Для того чтобы уточнить стоимость и наличие необходимых Вам запчастей, отправьте заявку в произвольной форме на market@азсм. рф или воспользуйтесь формой отправки сообщений.

Отдел реализации техники и запчастей: (3852) 59-25-61, 77-25-60, мобильный +7-960-943-7302.

Номер детали

Наименование детали

1

МТ4.40.002

Мостик управления трактором

2

МТ4.40.026

Тяга

3

МТ4.40.030

Тяга

4

МТ4. 40.009

Мостик промежуточный

5

Шплинт 5х45.016 ГОСТ 397-79

Шплинт 5х45.016 ГОСТ 397-79

6

МТ4.40.055

Рычаг

7

МТ4.40.057

Рычаг

8

МТ4.40.056

Рычаг

9

МТ4.40.138

Втулка

10

Болт М12-6gх30.88.016. ГОСТ 7796-70

Болт М12-6gх30.88.016. ГОСТ 7796-70

11

МТ4. 40.186

Ось

12

Масленка 2.3.90.Ц6 ГОСТ 19853-74

Масленка 2.3.90.Ц6 ГОСТ 19853-74

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

14

МТ4.40.104

Кронштейн

15

МТ4.40.023

Тяга

16

МТ4.40.005

Вал управления

17

МТ4.40.047

Тяга

18

05.40. 136

Ось

19

77.72-А.011-1-А-А2

Гидроусилитель

20

МТ4.40.025

Тяга

21

МТ4.40.028

Тяга

22

МТ4.40.008

Мостик промежуточный

23

МТ4.40.027

Тяга

24

П4.41.109

Кольцо

25

МТ4.40.152

Вал

26

МТ4. 40.015

Кронштейн с втулками

27

Болт М12-6gх45.88.016 ГОСТ 7795-70

Болт М12-6gх45.88.016 ГОСТ 7795-70

28

МТ4.40.144

Рычаг

29

МТ4.40.161

Рычаг

30

Шпонка 6х10 ГОСТ 24071-80

Шпонка 6х10 ГОСТ 24071-80

31

МТ4.40.022

Тяга в сборе

32

Гайка М12х1,25-6Н.5.016 ГОСТ 5915-70

Гайка М12х1,25-6Н.5.016 ГОСТ 5915-70

33

Т4. 40.105

Вилка

34

Т4.40.106

Ось

35

Шплинт 3,2х20.016 ГОСТ 397-79

Шплинт 3,2х20.016 ГОСТ 397-79

Номер детали

Наименование детали

9

МТ4. 40.138

Втулка

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

27

Болт М12-6gх45.88.016 ГОСТ 7795-70

Болт М12-6gх45.88.016 ГОСТ 7795-70

28

МТ4.40.144

Рычаг

30

Шпонка 6х10 ГОСТ 24071-80

Шпонка 6х10 ГОСТ 24071-80

36

А13.37.002

Чехол

37

МТ4.40.012

Педаль тормоза

38

МТ4. 40.183

Защелка

39

МТ4.40.011

Педаль муфты

40

МТ4.40.109

Рычаг левый

41

А13.08.000

Рукоятка левая

42

04.45.368

Пружина защелки

43

МТ4.40.179

Проушина

44

МТ4.40.168

Вал

45

Винт М8-6gх16.58.016 ГОСТ 17475-80

Винт М8-6gх16. 58.016 ГОСТ 17475-80

46

Винт 2М6-6gх14.58.016 ГОСТ 17475-80

Винт 2М6-6gх14.58.016 ГОСТ 17475-80

47

МТ4.45.405

Шайба

48

МТ4.40.225

Кожух

49

Шайба 6 65Г 096 ГОСТ 6402-70

Шайба 6 65Г 096 ГОСТ 6402-70

50

Гайка М6-6Н.6.016 ГОСТ 5915-70

Гайка М6-6Н.6.016 ГОСТ 5915-70

51

А13.07.000

Рукоятка правая

52

МТ4. 40.103

Кронштейн

53

Болт М12-6gх25.88.016 ГОСТ 7796-70

Болт М12-6gх25.88.016 ГОСТ 7796-70

54

МТ4.40.063

Вал с втулками

55

Шпонка 6х6х28 ГОСТ 23360-78

Шпонка 6х6х28 ГОСТ 23360-78

56

МТ4.40.156

Кольцо

57

МТ4.40.140

Кронштейн

58

Шарнирный подшипник ШС40 ГОСТ 3635-78

Шарнирный подшипник ШС40 ГОСТ 3635-78

59

МТ4. 40.143

Рычаг

60

Болт М12-6gх55.88.016 ГОСТ 7795-70

Болт М12-6gх55.88.016 ГОСТ 7795-70

61

МТ4.40.064

Вал с втулками

62

Масленка 1.3.Ц6 ГОСТ 19853-74

Масленка 1.3.Ц6 ГОСТ 19853-74

63

Т4.40.133

Кольцо

Номер детали

Наименование детали

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

27

Болт М12-6gх45. 88.016 ГОСТ 7795-70

Болт М12-6gх45.88.016 ГОСТ 7795-70

63

Т4.40.133

Кольцо

64

МТ4.40.134

Вал

65

МТ4.40.108

Рычаг правый

66

МТ4.40.067

Рукоятка

67

Т4.40.155

Пробка

68

Т4.40.202

Кольцо запорное

69

Подшипник 1308 ГОСТ 28428-90

Подшипник 1308 ГОСТ 28428-90

70

Т4. 40.125

Корпус подшипника

71

Гайка М12-6Н.6.016 ГОСТ 5915-70

Гайка М12-6Н.6.016 ГОСТ 5915-70

72

Т4.40.128

Сальник

73

Т4.40.127

Обойма сальника

74

Т4.40.229А

Втулка

75

МТ4.40.051

Рычаг с втулками

76

Пробка КГ1/8″А12.016 ОСТ 23.1.117-83

Пробка КГ1/8″А12.016 ОСТ 23.1.117-83

77

Проволока 1,6-0-1Ц ГОСТ 3282-74, L=250мм

Проволока 1,6-0-1Ц ГОСТ 3282-74, L=250мм

78

36-1702110

Винт установочным вилок

79

МТ4. 40.098

Рычаг

80

МТ4.40.132

Вал

81

Т4.40.123

Пробка

82

Шпонка 8х11 ГОСТ 24071-80

Шпонка 8х11 ГОСТ 24071-80

83

МТ4.40.194

Шайба

84

МТ4.40.046

Ступица с втулками

Номер детали

Наименование детали

МТ4. 40.004-01

Вал управления

МТ4.40.016-01

Мостик управления муфтой сцепления и реверс-редуктора

1

МТ4.40.002

Мостик управления трактором

2

МТ4.40.026

Тяга

4

МТ4.40.009

Мостик промежуточный

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

19

77.72-А.011-1-А-А2

Гидроусилитель

27

Болт М12-6gх45. 88.016 ГОСТ 7795-70

Болт М12-6gх45.88.016 ГОСТ 7795-70

32

Гайка М12х1,25-6Н.5.016 ГОСТ 5915-70

Гайка М12х1,25-6Н.5.016 ГОСТ 5915-70

33

Т4.40.105

Вилка

34

Т4.40.106

Ось

35

Шплинт 3,2х20.016 ГОСТ 397-79

Шплинт 3,2х20.016 ГОСТ 397-79

53

Болт М12-6gх25.88.016 ГОСТ 7796-70

Болт М12-6gх25.88.016 ГОСТ 7796-70

71

Гайка М12-6Н.6.016 ГОСТ 5915-70

Гайка М12-6Н. 6.016 ГОСТ 5915-70

82

Шпонка 8х11 ГОСТ 24071-80

Шпонка 8х11 ГОСТ 24071-80

85

МТ4.40.020

Тяга

86

МТ4.40.016

Мостик управления муфтой сцепления и реверс-редуктора

87

МТ4.38.109

Кулиса

88

МТ4.40.004

Вал управления

89

МТ4.40.077

Тяга

90

Т4.40.022

Тяга

91

Болт М12-6gх50. 88.016 ГОСТ 7795-70

Болт М12-6gх50.88.016 ГОСТ 7795-70

92

Т4.40.118

Рычаг

93

Т4.40.176А

Втулка

94

МТ4.40.042

Рычаг

95

Т4.40.114

Пружина

96

Болт М12-6gх100.58.016 ГОСТ 7795-70

Болт М12-6gх100.58.016 ГОСТ 7795-70

97

Т4.40.058-1

Кронштейн в сборе

98

Шайба 16ОТ 65Г 096 ГОСТ 6402-70

Шайба 16ОТ 65Г 096 ГОСТ 6402-70

99

Болт М16-6gх40. 58.016 ГОСТ 7796-70

Болт М16-6gх40.58.016 ГОСТ 7796-70

100

МТ4.40.079

Тяга

101

А40-17-1

Вилка

102

Т4.40.102

Рычаг

103

МО4.40.340-2

Пружина

104

Т4.40.101

Рычаг

105

Т4.40.110

Тяга

106

МТ4.40.034

Тяга

Номер детали

Наименование детали

9

МТ4. 40.138

Втулка

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

24

П4.41.109

Кольцо

27

Болт М12-6gх45.88.016 ГОСТ 7795-70

Болт М12-6gх45.88.016 ГОСТ 7795-70

30

Шпонка 6х10 ГОСТ 24071-80

Шпонка 6х10 ГОСТ 24071-80

53

Болт М12-6gх25.88.016 ГОСТ 7796-70

Болт М12-6gх25.88.016 ГОСТ 7796-70

55

Шпонка 6х6х28 ГОСТ 23360-78

Шпонка 6х6х28 ГОСТ 23360-78

56

МТ4. 40.156

Кольцо

58

Шарнирный подшипник ШС40 ГОСТ 3635-78

Шарнирный подшипник ШС40 ГОСТ 3635-78

60

Болт М12-6gх55.88.016 ГОСТ 7795-70

Болт М12-6gх55.88.016 ГОСТ 7795-70

63

Т4.40.133

Кольцо

73

Т4.40.127

Обойма сальника

74

Т4.40.229А

Втулка

76

Пробка КГ1/8″А12.016 ОСТ 23.1.117-83

Пробка КГ1/8″А12.016 ОСТ 23.1.117-83

107

МТ4. 40.043

Рычаг

108

МТ4.40.105

Кронштейн

109

МТ4.40.193

Рычаг

110

МТ4.40.061

Вал в сборе с втулками

111

Т4.40.193

Сальник

112

МТ4.40.059

Рычаг с втулками

113

МТ4.40.196

Рычаг

114

МТ4.40.163

Рычаг

Номер детали

Наименование детали

МТ4. 40.065-01

Кронштейн в сборе с втулками

5

Шплинт 5х45.016 ГОСТ 397-79

Шплинт 5х45.016 ГОСТ 397-79

10

Болт М12-6gх30.88.016. ГОСТ 7796-70

Болт М12-6gх30.88.016. ГОСТ 7796-70

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

27

Болт М12-6gх45.88.016 ГОСТ 7795-70

Болт М12-6gх45.88.016 ГОСТ 7795-70

28

МТ4.40.144

Рычаг

30

Шпонка 6х10 ГОСТ 24071-80

Шпонка 6х10 ГОСТ 24071-80

36

А13. 37.002

Чехол

53

Болт М12-6gх25.88.016 ГОСТ 7796-70

Болт М12-6gх25.88.016 ГОСТ 7796-70

86

МТ4.40.016

Мостик управления муфтой сцепления и реверс-редуктора

88

МТ4.40.004

Вал управления

107

МТ4.40.043

Рычаг

115

МТ4.40.013

Вал управления

116

МТ4.40.041

Тяга

117

МТ4. 40.040

Тяга

118

МТ4.40.068

Рычаг реверса лебедки

119

МТ4.40.017

Педаль муфты

120

МТ4.40.070

Рычаг муфты сцепления

121

МТ4.40.195

Втулка

122

МТ4.40.065

Кронштейн в сборе с втулками

123

МТ4.40.075

Тяга

124

МТ4.40.006

Мостик управления технологическим оборудованием

125

МТ4. 40.007

Мостик управления тормозами и муфтой лебедки

126

Шарик Б13,494-100 ГОСТ 3722-81

Шарик Б13,494-100 ГОСТ 3722-81

127

А41-24

Пружина

128

МТ4.40.118

Обойма

129

МТ4.40.072

Рычаг муфты лебедки

130

МТ4.40.071

Рычаг тормоза лебедки

131

МТ4.40.044

Тяга

132

МТ4. 40.074

Тяга

Номер детали

Наименование детали

5

Шплинт 5х45.016 ГОСТ 397-79

Шплинт 5х45.016 ГОСТ 397-79

9

МТ4.40.138

Втулка

10

Болт М12-6gх30.88.016. ГОСТ 7796-70

Болт М12-6gх30.88.016. ГОСТ 7796-70

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

27

Болт М12-6gх45. 88.016 ГОСТ 7795-70

Болт М12-6gх45.88.016 ГОСТ 7795-70

28

МТ4.40.144

Рычаг

30

Шпонка 6х10 ГОСТ 24071-80

Шпонка 6х10 ГОСТ 24071-80

32

Гайка М12х1,25-6Н.5.016 ГОСТ 5915-70

Гайка М12х1,25-6Н.5.016 ГОСТ 5915-70

33

Т4.40.105

Вилка

46

Винт 2М6-6gх14.58.016 ГОСТ 17475-80

Винт 2М6-6gх14.58.016 ГОСТ 17475-80

47

МТ4.45.405

Шайба

78

36-1702110

Винт установочным вилок

123

МТ4. 40.075

Тяга

124

МТ4.40.006

Мостик управления технологическим оборудованием

126

Шарик Б13,494-100 ГОСТ 3722-81

Шарик Б13,494-100 ГОСТ 3722-81

127

А41-24

Пружина

130

МТ4.40.071

Рычаг тормоза лебедки

133

МТ4.40.014

Кронштейн

134

МТ4.40.035

Тяга

135

МТ4. 40.141

Кронштейн

136

Шайба 8 65Г 096 ГОСТ 6402-70

Шайба 8 65Г 096 ГОСТ 6402-70

137

Болт М8-6gх14.88.016 ГОСТ 7796-70

Болт М8-6gх14.88.016 ГОСТ 7796-70

138

МТ4.40.053

Панель

139

МТ4.40.062

Рычаг

140

МТ4.40.119

Рычаг

141

МТ4.40.106

Кронштейн

142

МТ4. 40.190

Шайба

143

МТ4.40.189

Шайба разрезная

144

Шайба 12.01.016 ГОСТ 11371-78

Шайба 12.01.016 ГОСТ 11371-78

145

МТ4.40.191

Прокладка регулировочная

146

МТ4.40.192

Прокладка регулировочная

Номер детали

Наименование детали

9

МТ4. 40.138

Втулка

10

Болт М12-6gх30.88.016. ГОСТ 7796-70

Болт М12-6gх30.88.016. ГОСТ 7796-70

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

147

Проволока 1,6-0-1Ц ГОСТ 3282-74, L=200мм

Проволока 1,6-0-1Ц ГОСТ 3282-74, L=200мм

148

МТ4.40.101-01

Кронштейн

149

МТ4.40.069

Рычаг реверса лебедки с втулками

150

МТ4.40.198

Ось

151

Шплинт 2х20. 016 ГОСТ 397-79

Шплинт 2х20.016 ГОСТ 397-79

152

А13.14.000

Рукоятка

153

А13.19.001

Рукоятка

154

А13.19.002

Кнопка

155

54.57.142

Пружина клапана

156

МТ4.40.018

Тяга

157

МТ4.40.178

Ось

158

Шплинт 1,6х12.016 ГОСТ 397-79

Шплинт 1,6х12. 016 ГОСТ 397-79

159

МТ4.40.158

Защелка

160

МТ4.40.058

Рычаг тормоза лебедки с втулками

161

МТ4.40.052

Рычаг тормоза лебедки с втулками

162

МТ4.40.171

Ось

163

МТ4.40.101

Кронштейн

Номер детали

Наименование детали

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

63

Т4. 40.133

Кольцо

67

Т4.40.155

Пробка

68

Т4.40.202

Кольцо запорное

69

Подшипник 1308 ГОСТ 28428-90

Подшипник 1308 ГОСТ 28428-90

70

Т4.40.125

Корпус подшипника

72

Т4.40.128

Сальник

73

Т4.40.127

Обойма сальника

74

Т4.40.229А

Втулка

76

Пробка КГ1/8″А12. 016 ОСТ 23.1.117-83

Пробка КГ1/8″А12.016 ОСТ 23.1.117-83

77

Проволока 1,6-0-1Ц ГОСТ 3282-74, L=250мм

Проволока 1,6-0-1Ц ГОСТ 3282-74, L=250мм

78

36-1702110

Винт установочным вилок

81

Т4.40.123

Пробка

82

Шпонка 8х11 ГОСТ 24071-80

Шпонка 8х11 ГОСТ 24071-80

91

Болт М12-6gх50.88.016 ГОСТ 7795-70

Болт М12-6gх50.88.016 ГОСТ 7795-70

164

МТ4.40.078-А

Труба с рычагами

165

Т4. 40.047А

Рычаг

166

Т4.40.124

Вал

167

МТ4.40.099

Рычаг

Номер детали

Наименование детали

МТ4.40.085

Труба

МТ4.40.086

Труба

10

Болт М12-6gх30. 88.016. ГОСТ 7796-70

Болт М12-6gх30.88.016. ГОСТ 7796-70

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

168

Г48-70-111

Кольцо уплотнительное

169

МТ4.40.084

Штуцер

170

МО4.57.027

Хомут

171

04.57.121

Шланг

172

МТ4.40.080

Труба всасывающая

173

Н. 036.85.680

Рукав высокого давления П-16, L = 510мм

174

МТ4.40.081

Труба

175

Болт М12-6gх40.88.016 ГОСТ 7796-70

Болт М12-6gх40.88.016 ГОСТ 7796-70

176

МТ4.40.219

Прижим

177

Т4.40.109

Амортизатор

178

МТ4.40.210

Угольник

179

МО4.07.027

Хомут

180

МТ4. 40.082

Труба

181

77.72А.013-1Б

Клапан предохранительный

182

МТ4.40.089

Проставка

183

Кольцо 014-018-25-2-2 ГОСТ 18829-73

Кольцо 014-018-25-2-2 ГОСТ 18829-73

184

Кольцо 026-032-36-2-2 ГОСТ 18829-73

Кольцо 026-032-36-2-2 ГОСТ 18829-73

185

МТ4.40.092

Труба

186

МТ4.40.093

Кронштейн

187

МТ4. 40.083

Труба

188

Т4.40.108

Скоба

189

Болт М10х6gх20.88.016 ГОСТ 7796-70

Болт М10х6gх20.88.016 ГОСТ 7796-70

190

Шайба 10ОТ 65Г 096 ГОСТ 6402-70

Шайба 10ОТ 65Г 096 ГОСТ 6402-70

191

МТ4.40.087

Труба

192

МТ4.40.090

Труба

193

МТ4.40.091

Труба

194

Т4. 40.111-1

Штуцер

195

Н.036.85.720

Рукав высокого давления П-16, L = 710мм

Номер детали

Наименование детали

10

Болт М12-6gх30.88.016. ГОСТ 7796-70

Болт М12-6gх30.88.016. ГОСТ 7796-70

13

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

Шайба 12ОТ 65Г 096 ГОСТ 6402-70

76

Пробка КГ1/8″А12. 016 ОСТ 23.1.117-83

Пробка КГ1/8″А12.016 ОСТ 23.1.117-83

182

МТ4.40.089

Проставка

183

Кольцо 014-018-25-2-2 ГОСТ 18829-73

Кольцо 014-018-25-2-2 ГОСТ 18829-73

184

Кольцо 026-032-36-2-2 ГОСТ 18829-73

Кольцо 026-032-36-2-2 ГОСТ 18829-73

196

77.72А.117-1Б

Корпус предохранительного клапана

197

77.72А.118-1

Гнездо клапана

198

Р40/75-0808062

Клапан-шарик

199

Р40/75-0808059А

Направляющая

200

Р40/75-0808048Б

Пружина

201

77. 72А.119-1

Винт регулировочный

202

НШ10-0101034

Кольцо уплотнительное

203

Р75-058Б

Гайка

204

Р75-051Б

Колпачок

205

Пробка КГ1/4″А12.016 ОСТ 23.1.117-83

Пробка КГ1/4″А12.016 ОСТ 23.1.117-83

206

Р75-В-028А

Шайба уплотнительная

Номер детали

Наименование детали

136

Шайба 8 65Г 096 ГОСТ 6402-70

Шайба 8 65Г 096 ГОСТ 6402-70

183

Кольцо 014-018-25-2-2 ГОСТ 18829-73

Кольцо 014-018-25-2-2 ГОСТ 18829-73

202

НШ10-0101034

Кольцо уплотнительное

205

Пробка КГ1/4″А12. 016 ОСТ 23.1.117-83

Пробка КГ1/4″А12.016 ОСТ 23.1.117-83

207

СО4.40.206-1

Чехол

208

Проволока 1,6-0-1Ц ГОСТ 3282-74, L=130мм

Проволока 1,6-0-1Ц ГОСТ 3282-74, L=130мм

209

СО4.40.138-3

Вилка

210

74.70.312

Гайка

211

СО4.40.139-3

Наконечник

212

Гайка М8-6Н.05.016 ГОСТ 5916-70

Гайка М8-6Н.05.016 ГОСТ 5916-70

213

Болт М10-6gх30. 88.016 ГОСТ 7796-70

Болт М10-6gх30.88.016 ГОСТ 7796-70

214

Шайба 10 65Г 096 ГОСТ 6402-70

Шайба 10 65Г 096 ГОСТ 6402-70

215

77.72-А.018-1

Крышка в сборе

216

Кольцо 2В40 ГОСТ 13941-86

Кольцо 2В40 ГОСТ 13941-86

217

77.72-А.131

Шайба чистика

218

77.72-А.130

Чистик

219

Кольцо 032-040-40-1-2 ГОСТ 18829-73

Кольцо 032-040-40-1-2 ГОСТ 18829-73

220

77. 72-А.103-2

Крышка

221

77.72-А.016

Поршень в сборе

222

Кольцо 050-056-36-2-2 ГОСТ 18829-73

Кольцо 050-056-36-2-2 ГОСТ 18829-73

223

77.72-А.101-2

Корпус гидроусилителя

224

Кольцо 016-020-25-2-2 ГОСТ 18829-73

Кольцо 016-020-25-2-2 ГОСТ 18829-73

225

77.72-А.127-2

Шайба упорная

226

Кольцо 008-012-25-2-2 ГОСТ 18829-73

Кольцо 008-012-25-2-2 ГОСТ 18829-73

227

77. 72-А.134

Заглушка

228

Болт М8-6gх25.88.016 ГОСТ 7796-70

Болт М8-6gх25.88.016 ГОСТ 7796-70

229

77.72-А.110-1

Крышка корпуса верхняя

230

Пробка 4КГ1/4″А12.016 ОСТ 23.1.117-83

Пробка 4КГ1/4″А12.016 ОСТ 23.1.117-83

231

Проволока 1,6-0-1Ц ГОСТ 3282-74, L=270мм

Проволока 1,6-0-1Ц ГОСТ 3282-74, L=270мм

232

СО4.40.221-3

Вилка

233

77.72-А.125-1

Заглушка

234

Кольцо 012-016-25-2-2 ГОСТ 18829-73

Кольцо 012-016-25-2-2 ГОСТ 18829-73

235

77. 72-А.107

Заглушка корпуса

236

77.72-А.102-1

Поршень

237

Кольцо 010-014-25-1-2 ГОСТ 18829-73

Кольцо 010-014-25-1-2 ГОСТ 18829-73

238

77.72-А.111-1

Обойма уплотнения

239

77.72-А.105-2

Стержень золотника

240

77.72-А.116

Штифт

241

77.72-А.106-1-А

Пружина

242

77. 72-А.115

Шайба

243

77.72-А.104-1

Золотник

Продукция

  • Запчасти для кузова
  • Запчасти для ходовой части
  • Запчасти для трансмиссии
  • Управление трактором
  • Запчасти для дополнительного оборудования

Заказать звонок

Заказать обратный звонок

Ваше имя
Телефон
Комментарий

Наши видеоролики

Расчет расстояний

 КШМ ВАЗ 2110, 2111, 2112

Основные размеры КШМ ВАЗ 2110, 2111, 2112

показаны на рисунке. Хорошо зарекомендовали

себя двигателя ВАЗ 2110, они имеют много

взаимозаменяемых деталей КШМ с двигателями

ВАЗ 2108, ВАЗ 2109

 Устройство шатуна

Шатун необходим для соединения поршня с коленчатым валом и передачи усилия от поршня к коленчатому валу

Как поменять поршневые кольца

двигателя автомобиля

Замена поршневых колец

своими руками

Для повышения износостойкости первого компрессионного кольца, работающего и условиях высоких температур  и граничного трения, его поверхность покрывают пористым хромом. Устанавливая на поршень поршневые кольца, необходимо следить за тем, чтобы замки соседних колец были смещены один относительно другого на некоторый угол (90 —180 градусов).

Поршневой палец обеспечивает шарнирное соединение шатуна с поршнем. Поршневые пальцы изготовляют из малоуглеродистых сталей. Рабочую поверхность тщательно обрабатывают и шлифуют. Для уменьшения массы палец выполняют пустотелым.

Установка поршневого пальца

Шатун шарнирно соединяет поршень с кривошипом коленчатого вала. Он воспринимает от поршня и передает коленчатому валу усилие давления газов при рабочем ходе, обеспечивает перемещение поршней при совершении вспомогательных тактов. Шатун работает в условиях значительных нагрузок действующих по его продольной оси.

Шатун состоит из верхней головки, в которой имеется гладкое отверстие под подшипник поршневого пальца; стержня двутаврового сечения и нижней головки с разъемным отверстием для крепления с шатунной шейкой коленчатого вата. Крышка нижней головки крепится с помощью шатунных болтов. Шатун изготавливают методом гарячей штамповки из высокочественной стали. Для более подробного изучения создан раздел «Устройство шатуна«.

Устройство шатуна
